Agences ESN / SSII Tendances 5 raisons pour lesquelles les projets ratent leurs deadlines

5 raisons pour lesquelles les projets ratent leurs deadlines

Joseph Désiré
Joseph Désiré
24 min

Le respect des délais est sans doute le critère de réussite le plus surveillé, mais aussi le plus souvent malmené dans le développement de projets informatiques. Chez La Fabrique du Net, nous observons quotidiennement la réalité du terrain : sur les centaines de projets digitaux que nous accompagnons chaque année, près de deux tiers subissent des décalages de planning, allant de quelques semaines à plusieurs mois. Ce phénomène n’est pas une fatalité, mais le symptôme de dysfonctionnements structurels dans la collaboration entre le client et son partenaire technique, qu’il s’agisse d’une ESN (Entreprise de Services du Numérique) ou d’une agence de développement spécialisée.

Il existe un fossé entre la vision idéale d’un projet, telle qu’elle est vendue lors des phases d’avant-vente, et la réalité opérationnelle du développement logiciel. Les retards ne sont que rarement dus à une incompétence technique pure. Ils résultent davantage d’un alignement défaillant sur le périmètre, d’une communication en « effet tunnel », ou de processus de validation inadaptés à la vélocité requise par le numérique. En tant que tiers de confiance mettant en relation porteurs de projets et prestataires, nous avons une position privilégiée pour identifier les racines de ces échecs. Nous voyons ce qui distingue les projets livrés à l’heure de ceux qui s’enlisent.

Cet article a pour vocation de décortiquer les mécanismes qui conduisent au dépassement des deadlines et, surtout, de vous fournir les clés méthodologiques pour les éviter. Nous aborderons la nécessité d’une gestion rigoureuse du périmètre, l’importance cruciale des rituels agiles, et comment structurer votre collaboration avec une ESN pour transformer le risque de retard en opportunité de pilotage par la valeur.

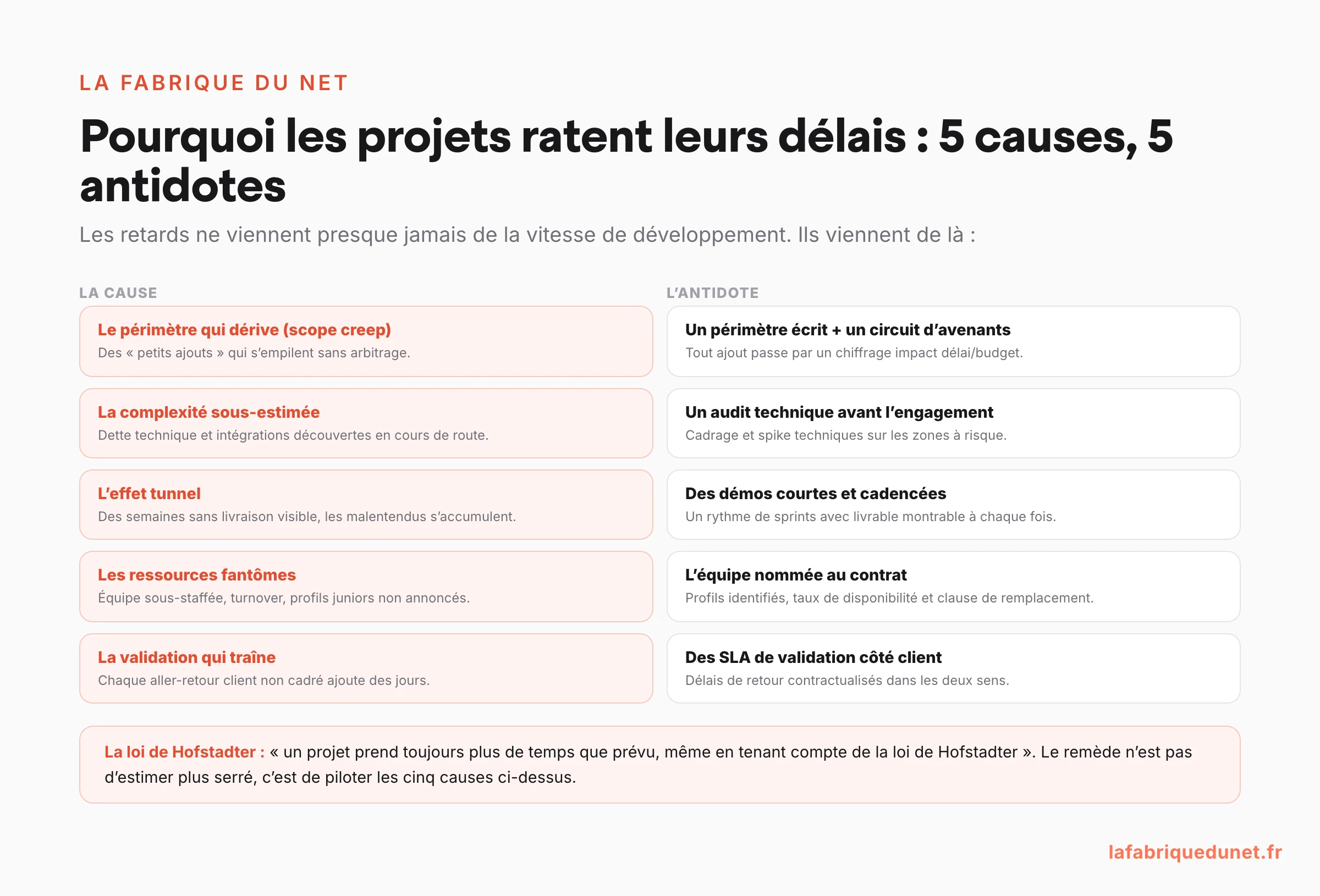

La dérive du périmètre fonctionnel ou « Scope Creep »

Le « Scope Creep », ou dérive du périmètre, est identifié dans nos analyses comme la cause numéro un des retards de livraison. Ce phénomène se caractérise par l’ajout continu de nouvelles fonctionnalités ou la modification substantielle des demandes en cours de développement, sans que l’impact sur le planning initial ne soit formellement réévalué. Dans un marché français où le forfait (engagement de résultat à prix fixe) reste un modèle contractuel très prisé pour rassurer les directions financières, le scope creep est un piège redoutable. Il crée une tension immédiate : le client souhaite en avoir pour son argent et adapter le produit à ses idées émergentes, tandis que l’ESN tente de limiter la casse pour préserver sa marge, souvent au détriment de la qualité ou des délais.

D’après les données que nous récoltons auprès de nos agences partenaires, un projet dont le cahier des charges initial est jugé « imprécis » ou « ouvert à interprétation » subit en moyenne un allongement de planning de 25 à 40 %. La raison est mécanique. Si une fonctionnalité décrite comme « module de recherche » se transforme en « moteur de recherche prédictif avec filtrage à facettes et auto-complétion » en cours de route, la charge de travail peut passer de 3 jours/homme à 15 jours/homme. Multipliez ce type de glissement par dix fonctionnalités, et le projet prend trois mois de retard.

Pour contrer ce phénomène, il est impératif de sortir de la logique du « tout spécifier à l’avance » qui est souvent illusoire. La solution réside dans un arbitrage constant de la valeur. Plutôt que de figer un périmètre, nous recommandons de travailler avec un « Backlog » priorisé. L’objectif n’est pas d’empêcher le changement, car le besoin métier évolue, mais de le gérer par substitution. Si une nouvelle fonctionnalité critique émerge, elle doit entrer dans le planning en remplaçant une fonctionnalité de charge équivalente jugée moins prioritaire, si l’on souhaite maintenir la date de livraison inchangée. Cette discipline exige une maturité forte côté client pour accepter de renoncer à certaines options (« nice-to-have ») au profit de l’essentiel (« must-have »).

La distinction entre le besoin exprimé et le besoin réel

Une grande partie de la dérive provient d’un malentendu sur le besoin. Souvent, le client exprime une solution (« je veux un bouton rouge ici ») plutôt qu’un besoin (« je veux que l’utilisateur valide son panier plus vite »). L’ESN, si elle n’est que dans une posture d’exécution, développera la demande telle quelle. Si cette solution s’avère inefficace lors des tests, il faudra refaire, ce qui engendre du retard. Une agence experte doit challenger le besoin en amont. Chez La Fabrique du Net, nous valorisons les prestataires qui intègrent des phases de cadrage fonctionnel ou de « Discovery » avant même de coder. Investir 5 000 € dans une phase de conception UX/UI détaillée permet souvent d’économiser 20 000 € de développement inutile et trois semaines de retard.

La sous-estimation de la complexité technique et de la dette existante

Le deuxième facteur majeur de dérapage concerne l’optimisme technologique. Lors de l’estimation budgétaire et calendaire, il est fréquent de sous-évaluer les difficultés liées à l’existant. C’est particulièrement vrai pour les projets de refonte ou d’interfaçage avec des systèmes d’information (SI) anciens. Les entreprises sous-estiment souvent la « rigidité » de leur propre SI. Une ESN peut estimer le développement d’une fonctionnalité e-commerce à 10 jours, en supposant que les données produits soient accessibles via une API propre. Si la réalité révèle que les données sont cloisonnées dans un ERP obsolète nécessitant des scripts d’extraction complexes, la charge de travail peut tripler.

Nous constatons que les projets impliquant une forte intégration (connexion avec ERP, CRM, PIM, outils logistiques) sont ceux qui présentent le taux de risque calendaire le plus élevé. Le retard ne vient pas toujours du développement de la nouvelle interface, mais des « tuyaux » invisibles qui doivent l’alimenter. Une statistique interne montre que les phases d’intégration API représentent près de 30 % des causes de blocage dans les dernières semaines d’un projet, moment où la pression est maximale.

Pour mitiger ce risque, une approche pragmatique s’impose : l’audit technique préalable ou le « Proof of Concept » (POC). Avant de s’engager sur une deadline ferme pour l’ensemble du projet, il est conseillé de réaliser un micro-projet visant à valider les points durs techniques. Par exemple, tester la connexion avec l’ERP sur un flux de données simple. Si ce test révèle des complexités, le planning global peut être réajusté avant le démarrage officiel. De plus, il est crucial de prévoir une marge de manœuvre pour la gestion de la dette technique. Dans un développement agile sain, environ 15 à 20 % du temps de chaque sprint devrait être consacré à la refactorisation du code et à la maintenance préventive, pour éviter que le projet ne ralentisse au fur et à mesure qu’il grossit.

L’impact des technologies tierces

L’utilisation de solutions tierces (plugins, modules SaaS, bibliothèques open source) est une excellente manière d’accélérer le développement, mais elle introduit une dépendance. Si une mise à jour d’un module critique casse une fonctionnalité la veille de la mise en production, le planning explose. Les développeurs doivent alors passer du temps à « débugger » du code qu’ils n’ont pas écrit. Une ESN sérieuse doit évaluer la pérennité et la compatibilité des briques technologiques qu’elle préconise, et le client doit comprendre que l’assemblage de briques existantes ne garantit pas une absence de bugs, bien au contraire.

L’absence de rituels de communication et l’effet tunnel

Rien n’est plus destructeur pour un planning que l’effet tunnel : cette situation où le prestataire part développer dans son coin pendant deux mois et revient avec un produit fini qui ne correspond pas aux attentes. Le décalage entre la vision du client et la production de l’agence se creuse avec le temps. Plus la boucle de feedback est longue, plus le coût et le temps nécessaires pour corriger le tir seront élevés. Si l’erreur est détectée après 8 semaines de développement, il faudra peut-être 2 semaines pour la corriger. Si elle est détectée après 2 jours, la correction prendra une heure.

L’adoption des méthodologies Agiles (Scrum, Kanban) n’est pas une simple mode, c’est une réponse structurelle à ce problème. Cependant, nous voyons trop souvent des entreprises qui se disent « Agiles » mais ne pratiquent qu’une « agilité de façade ». Elles font des réunions debout le matin (Daily meetings) mais gardent un cahier des charges figé et des dates de livraison inamovibles. La véritable agilité, celle qui garantit la maîtrise du planning, repose sur la transparence totale et la régularité des démonstrations. Des rituels stricts sont nécessaires pour synchroniser les équipes et lever les blocages.

Le rituel le plus important pour le respect des délais est la « Revue de Sprint » (Sprint Review). Toutes les deux semaines, l’équipe de développement présente ce qui a été *réellement* terminé (codé, testé, validé) au client. Cela offre une visibilité implacable sur l’avancement réel. Si au bout du deuxième sprint, la vélocité de l’équipe est inférieure aux prévisions, il est possible de projeter mathématiquement le retard final et de prendre des décisions immédiatement (simplifier le périmètre, renforcer l’équipe). Sans ces rituels, le retard reste masqué jusqu’à la fin du projet, moment où il devient une catastrophe inévitable.

La disponibilité et la compétence des ressources humaines

Un projet informatique est avant tout une aventure humaine. La qualité et la disponibilité des intervenants, tant du côté de l’ESN que du côté du client, sont des variables déterminantes. Du côté de l’agence, le marché de l’IT est en tension perpétuelle. Le turnover (rotation du personnel) dans les ESN peut atteindre 20 à 25 % par an. Le remplacement d’un développeur clé en plein milieu d’un projet engendre inévitablement un ralentissement : il faut recruter, former le remplaçant, lui faire assimiler le contexte technique et métier. Cette courbe d’apprentissage représente du temps perdu non facturable, mais qui impacte la date de livraison.

Mais le problème de disponibilité est tout aussi critique côté client. Une erreur classique est de penser qu’une fois le contrat signé, l’agence s’occupe de tout. C’est faux. Pour qu’un projet avance, l’équipe technique a besoin de réponses quotidiennes : précisions sur une règle métier, validation d’une maquette, accès à un serveur, fourniture de contenus (textes, images). Si le chef de projet côté client (souvent appelé Product Owner dans une organisation Agile) n’est disponible que deux heures par semaine car il doit gérer son « vrai travail » en parallèle, il devient le goulot d’étranglement du projet. Nous observons que les projets qui tiennent leurs délais sont ceux où le client a détaché une personne à mi-temps, voire à plein temps, pour interagir avec l’équipe de développement.

Le mythe de l’ajout de ressources pour rattraper le retard

Il est tentant de penser que si un projet prend du retard, il suffit d’ajouter deux développeurs pour accélérer. C’est ce que l’on appelle la « Loi de Brooks » : ajouter de la main-d’œuvre à un projet logiciel en retard le mettra encore plus en retard. Les nouveaux arrivants nécessitent du temps d’explication de la part des développeurs actuels, ce qui réduit la productivité globale de l’équipe pendant plusieurs semaines. Une bonne gestion des ressources consiste donc à stabiliser une équipe compétente dès le début et à s’assurer de sa pérennité, plutôt que de miser sur une montée en charge massive en cas de panique.

Les processus de validation et la chaîne de décision

Enfin, le dernier kilomètre est souvent le plus long. Les processus de validation interne chez le client sont une source majeure de latence inerte. Dans les grandes structures ou les PME hiérarchisées, valider une étape clé (comme les maquettes graphiques ou la recette d’un lot fonctionnel) peut nécessiter la signature de plusieurs directeurs. Si ces décideurs n’ont pas été impliqués dans le processus quotidien, ils découvrent le projet lors de la validation et remettent souvent en cause des choix fondamentaux, obligeant l’équipe à faire marche arrière.

Le temps de recette (vérification que le logiciel fonctionne) est également systématiquement sous-estimé. Le client pense souvent qu’il pourra tester la nouvelle application « le soir ou entre deux réunions ». Or, une recette sérieuse demande de la rigueur, des scénarios de test précis et du temps dédié. Si le client met trois semaines à tester ce que l’agence a livré, au lieu des trois jours prévus, le planning global glisse d’autant. De plus, les retours de recette sont souvent flous (« ça ne marche pas »), ce qui oblige les développeurs à investiguer, perdant encore du temps.

Pour fluidifier cela, nous recommandons d’établir dès le début du projet une matrice des responsabilités (RACI) claire. Qui valide quoi ? Sous quel délai ? Il est pertinent d’inclure dans le contrat une clause de « validation tacite » : sans retour sous X jours ouvrés, le lot est considéré comme validé. Cela force le client à s’organiser pour respecter le tempo du projet. De même, l’utilisation d’outils de ticketing partagés pour remonter les bugs de manière structurée (avec captures d’écran, étapes de reproduction) est indispensable pour accélérer la phase de correction.

Retour d’expérience avec une agence partenaire

Pour illustrer concrètement ces dynamiques, prenons l’exemple d’un projet récent suivi par La Fabrique du Net. Il s’agit d’une PME industrielle basée en région Auvergne-Rhône-Alpes, leader sur son marché de niche, qui souhaitait digitaliser l’ensemble de son processus de prise de commande B2B. Le projet impliquait le développement d’une plateforme web connectée à un ERP vieillissant (AS/400). Le budget initial avoisinait les 80 000 €, avec un délai impératif de 5 mois pour un lancement lors d’un salon professionnel.

Le client a été mis en relation avec une agence partenaire de La Fabrique du Net, spécialisée dans les architectures complexes et la méthodologie Scrum. Dès le premier mois, le « scope creep » a menacé le projet : la direction commerciale du client voulait ajouter un module de configuration de produits en 3D, non prévu initialement. L’agence a immédiatement activé son devoir de conseil. Au lieu de dire « non » ou d’accepter aveuglément, ils ont chiffré l’impact : intégrer la 3D repoussait la livraison de 6 semaines, manquant ainsi le salon. L’agence a proposé une alternative : lancer le salon avec une version 2D performante (MVP – Minimum Viable Product) et intégrer la 3D dans une version 2 post-salon.

Parallèlement, l’agence a mis en place un Product Owner délégué pour pallier le manque de disponibilité du directeur informatique du client. Ce PO délégué a passé deux jours par semaine chez le client pour extraire la connaissance métier et valider les spécifications techniques directement avec les équipes terrain. Résultat : malgré des difficultés techniques majeures découvertes sur l’ERP (nécessitant la création d’une couche API intermédiaire non prévue), le projet a été livré avec seulement 10 jours de décalage par rapport à la date initiale, et le salon a été un succès commercial. La transparence sur les risques et la priorisation par la valeur ont sauvé la deadline.

Les erreurs les plus fréquentes et leurs conséquences

Notre position d’observateur nous permet de cataloguer les erreurs récurrentes qui plombent les plannings. Voici les pièges dans lesquels tombent encore trop d’entreprises :

1. Le démarrage sans spécifications ou avec un brief oral uniquement
Lancer le développement sur la base d’une simple discussion ou d’un powerpoint commercial est suicidaire. Sans un backlog initial ou des spécifications fonctionnelles écrites, chaque développeur interprétera le besoin à sa façon.

Conséquence : Un taux de refonte du code de 30 à 50 %, entraînant un surcoût direct et un retard proportionnel.

2. La validation « en bloc » à la fin du projet (Cycle en V rigide)
Attendre que tout soit fini pour tester. C’est l’erreur classique du cycle en V mal maîtrisé. Si une incompréhension a eu lieu au début du projet (mois 1), elle n’est découverte qu’à la fin (mois 6).

Conséquence : Le projet peut nécessiter plusieurs mois de corrections supplémentaires, doublant parfois la durée initiale.

3. Ignorer les temps de déploiement et de configuration serveur
Le développement est fini, mais personne n’a anticipé que la mise en production sur l’infrastructure du client nécessitait des ouvertures de ports, des certificats de sécurité spécifiques ou des configurations de base de données complexes.

Conséquence : Une à deux semaines de perdues juste avant le lancement, générant un stress intense.

4. Négliger la phase de recette (UAT – User Acceptance Testing)
Le client pense que la recette est une formalité. Il ne prévoit pas de ressources internes pour tester. Les bugs s’accumulent et sont découverts par les utilisateurs finaux après le lancement.

Conséquence : Une image de marque dégradée et une phase de maintenance corrective d’urgence qui paralyse toute nouvelle évolution pendant des mois.

Comment bien choisir son agence pour sécuriser ses délais

Choisir la bonne ESN n’est pas qu’une question de tarif journalier (TJM). C’est avant tout choisir une méthodologie et une culture de la livraison. Pour un projet critique en termes de délais, voici les critères que nous recommandons de scruter :

Les questions à poser lors de l’appel d’offres :

  • « Comment gérez-vous les demandes de changement en cours de projet ? » (La bonne réponse doit parler d’impact, d’arbitrage et de backlog, pas juste de « venant au contrat »).
  • « Quels sont vos rituels de communication pour nous donner de la visibilité ? » (Cherchez des termes comme Daily, Demo, Sprint Planning).
  • « Quelle est la stabilité de l’équipe qui sera affectée à mon projet ? » (Méfiez-vous des équipes constituées de freelances assemblés à la hâte).
  • « Pouvez-vous me donner un exemple de projet où vous avez dû gérer un retard et comment vous l’avez résolu ? » (L’honnêteté sur les difficultés passées est un gage de maturité).

Les signaux d’alerte (Red Flags) :

  • Une agence qui dit « oui » à tout, y compris aux délais irréalistes, sans émettre de réserves.
  • Un devis qui ne mentionne aucune phase de tests, de recette ou de déploiement.
  • L’absence de chef de projet ou de Scrum Master identifié dans la proposition commerciale.

Un bon partenaire n’est pas celui qui vous promet l’impossible, mais celui qui vous aide à construire un plan réaliste et qui a le courage de vous alerter dès que ce plan est menacé.

Tendances et évolutions du marché ESN

Le marché des services numériques évolue pour répondre à cette exigence de rapidité et de fiabilité. Nous observons une transition marquée des modèles contractuels. Le « Forfait » strict perd du terrain au profit de modèles hybrides ou de la « Régie pilotée » (Time & Material avec engagement de moyens et pilotage fort). Les clients comprennent progressivement que payer pour une capacité de production agile est plus efficace que de payer pour un périmètre figé qui deviendra obsolète avant d’être livré.

Sur le plan technologique, l’essor des solutions Low-Code et No-Code change la donne pour les délais. Pour des projets de type MVP (Minimum Viable Product) ou des outils internes, de plus en plus d’ESN proposent des développements sur des plateformes comme Bubble, Webflow ou PowerApps. Cela permet de diviser les temps de développement par deux ou trois. Ce n’est pas adapté à tous les projets (notamment ceux à forte complexité algorithmique), mais c’est une tendance lourde pour respecter des délais courts.

Enfin, l’intelligence artificielle générative (comme Copilot pour les développeurs) commence à s’intégrer dans les processus des ESN performantes. Elle permet d’accélérer l’écriture de code « boilerplate » (code standard et répétitif) et la génération de tests unitaires, libérant du temps pour se concentrer sur la logique métier complexe et réduire les risques de bugs.

Ressource prête à l’emploi : Matrice d’Évaluation des Risques Planning

Pour vous aider à anticiper les dérives avant même de signer avec une agence, voici une grille d’évaluation simplifiée que vous pouvez utiliser pour scorer votre projet. Un score élevé indique une probabilité forte de dépassement de deadline, nécessitant des mesures préventives immédiates.

Facteur de Risque Critère d’évaluation Impact sur le Planning (1-5) Action d’atténuation recommandée
Périmètre (Scope) Cahier des charges flou ou non finalisé 5 (Critique) Imposer une phase de cadrage/Discovery de 2 semaines avant tout devis.
Périmètre (Scope) Nombreux décideurs avec avis divergents 4 (Élevé) Nommer un « Product Owner » unique ayant pouvoir de décision final.
Technologie Connexion à des systèmes tiers (Legacy, ERP) 5 (Critique) Réaliser un POC (Proof of Concept) technique sur les connecteurs en amont.
Technologie Migration de données existantes requise 4 (Élevé) Auditer la qualité des données actuelles avant le lancement.
Ressources Client PO disponible < 2 jours / semaine 4 (Élevé) Déléguer le rôle de PO à l’agence (Proxy-PO) ou libérer du temps interne.
Validation Processus de validation > 48h par lot 3 (Moyen) Intégrer une clause de validation tacite au contrat.
Méthodologie Absence de rituels de démo intermédiaires 5 (Critique) Exiger un fonctionnement en Sprints de 2 semaines avec démo obligatoire.

FAQ : Questions fréquentes sur la gestion des délais en projet web

Comment réagir si l’agence annonce un retard important en cours de projet ?

La première étape est de ne pas valider ce retard sans analyse. Demandez une réunion de crise pour comprendre les causes racines (est-ce technique ? fonctionnel ?). Ensuite, demandez un plan de remédiation : quelles fonctionnalités peuvent être dépriorisées pour maintenir la date ? L’ajout de ressources est-il envisageable (avec précaution) ? Négociez un avenant si le retard vient d’une demande supplémentaire, ou des pénalités (souvent transformées en jours offerts) si la faute incombe à l’agence.

Faut-il privilégier la méthode Agile ou le Cycle en V pour tenir une deadline ?

Contrairement aux idées reçues, l’Agile ne garantit pas de finir « plus vite », mais il garantit de livrer « quelque chose qui marche » à date fixe. En Agile, on fixe la date et le coût, et on ajuste le périmètre (la quantité de fonctionnalités). En Cycle en V, on fixe le périmètre, et c’est souvent la date qui glisse. Pour une deadline impérative (ex: salon, contrainte légale), l’Agile est supérieur car il permet de livrer un MVP (Minimum Viable Product) à temps, quitte à enrichir le produit ensuite.

Quel est le coût moyen d’un jour de retard ?

C’est très variable, mais le coût est souvent double : il y a le coût direct de l’équipe projet qui continue de travailler (par exemple, une équipe de 3 personnes à 600€/jour représente 1 800€ par jour de glissement), et le coût d’opportunité (le manque à gagner de ne pas avoir le produit sur le marché). Sur des projets e-commerce, un retard d’un mois peut représenter des dizaines de milliers d’euros de chiffre d’affaires perdu.

Comment gérer le « Scope Creep » sans frustrer les équipes métier ?

Il faut transformer la frustration en arbitrage rationnel. Utilisez un backlog visuel. Quand une nouvelle idée arrive, dites : « C’est une excellente idée. Elle est estimée à 5 jours. Pour tenir la deadline, quelle fonctionnalité de 5 jours déjà prévue souhaitez-vous retirer pour faire de la place à celle-ci ? ». Cela responsabilise les demandeurs et les place face à la réalité mathématique du projet.

Conclusion

Le respect des délais dans les projets informatiques n’est pas une question de chance, ni même uniquement de compétence technique. C’est avant tout une question de discipline méthodologique, de transparence dans la communication et de réalisme dans la définition des objectifs. Accepter que tout ne peut pas être figé dès le premier jour, comprendre que la technique comporte des aléas incompressibles, et s’organiser pour piloter ces risques au quotidien sont les clés du succès.

Chez La Fabrique du Net, nous sommes convaincus que la réussite d’un projet réside dans le couple Client-Agence. Une ESN, aussi compétente soit-elle, ne peut pas tenir les délais seule si le client n’est pas structuré pour répondre vite et arbitrer clairement. À l’inverse, un client organisé échouera s’il choisit un prestataire opaque et désorganisé.

Si vous êtes à la veille de lancer un projet critique et que vous souhaitez sécuriser votre planning, le choix de votre partenaire est la décision la plus importante que vous allez prendre. Nous analysons en continu le marché pour identifier les agences qui ont fait leurs preuves en matière de fiabilité et de méthodologie. N’hésitez pas à nous solliciter pour trouver l’ESN qui saura transformer vos contraintes de temps en une dynamique de réussite.
