LogicielsGestion de projetTendancesScaled Agile Framework (SAFe) : principes, niveaux et rôles

Scaled Agile Framework (SAFe) : principes, niveaux et rôles

Camille Deneu
Camille Deneu
12 min

Le Scaled Agile Framework (SAFe) est le cadre de référence pour appliquer l’agilité au-delà d’une seule équipe, sur des programmes qui mobilisent des dizaines de personnes. Là où Scrum organise une équipe de quelques développeurs, SAFe coordonne plusieurs équipes agiles autour d’un même produit ou d’une même plateforme. Ce guide explique comment SAFe est structuré (configurations, niveaux, rôles), quand il est justifié, et comment il se situe face à Scrum, au cycle en V et au Lean.

SAFe en bref

  • À quoi ça sert : synchroniser plusieurs équipes agiles sur un même produit à grande échelle.
  • Quatre configurations : Essential, Large Solution, Portfolio et Full SAFe, du socle minimal au cadre complet.
  • Brique de base : l’Agile Release Train, un ensemble d’équipes (typiquement 50 à 125 personnes).
  • Rythme : un PI (Planning Interval) de 8 à 12 semaines, lancé par un PI Planning collectif.

SAFe se justifie dès qu’au moins trois ou quatre équipes doivent se coordonner. Sur une seule équipe, il devient une usine à cérémonies inutile.

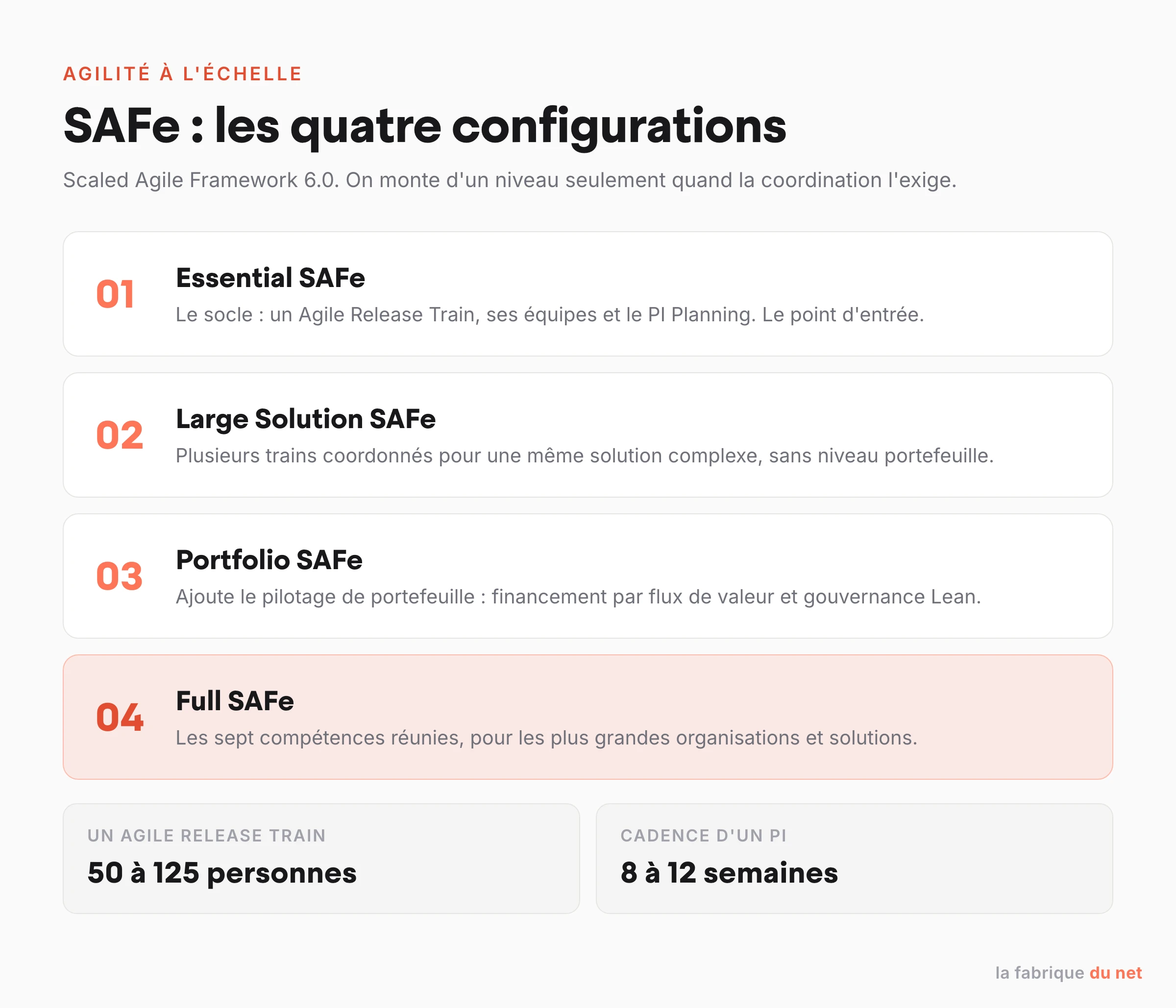

Les quatre configurations du Scaled Agile Framework : Essential, Large Solution, Portfolio et Full SAFe, avec la taille d'un Agile Release Train et la cadence d'un PI.

Qu’est-ce que le Scaled Agile Framework (SAFe) ?

SAFe est un cadre méthodologique publié et maintenu par la société Scaled Agile, Inc., dont la version courante est SAFe 6.0. Il répond à un problème précis : une équipe Scrum fonctionne bien jusqu’à neuf personnes, mais dès qu’un produit exige plusieurs équipes en parallèle, les dépendances, les priorités et les livraisons deviennent difficiles à synchroniser. SAFe apporte un ensemble de pratiques, de rôles et de rituels pour aligner ces équipes sans perdre l’esprit agile.

Le cadre repose sur des principes Lean-Agile et s’organise en niveaux : le niveau équipe (Scrum ou Kanban), le niveau programme (l’Agile Release Train), puis, selon la taille de l’organisation, un niveau solution et un niveau portefeuille. On n’active que les niveaux réellement nécessaires, ce qui donne les quatre configurations décrites plus bas.

Les quatre configurations de SAFe

SAFe se décline en quatre configurations, du socle minimal au cadre le plus complet. On choisit la plus légère qui couvre son besoin.

  • Essential SAFe : le socle indispensable. Il porte l’Agile Release Train, les équipes agiles et le PI Planning. C’est le point d’entrée de la plupart des organisations.
  • Large Solution SAFe : pour les solutions les plus complexes, qui mobilisent plusieurs Agile Release Trains et parfois des fournisseurs, sans encore de niveau portefeuille.
  • Portfolio SAFe : ajoute le pilotage de portefeuille, avec le financement par flux de valeur et une gouvernance Lean des investissements.
  • Full SAFe : la configuration la plus complète, qui réunit l’ensemble des compétences du cadre. Elle vise les plus grandes organisations gérant des portefeuilles de solutions étendues.

Les rôles clés de SAFe

Au-delà des rôles Scrum classiques que l’on retrouve au niveau équipe (Product Owner, Scrum Master ou Team Coach), SAFe introduit des rôles dédiés à la coordination des équipes :

  • Release Train Engineer (RTE) : facilitateur de l’Agile Release Train, il aide les équipes à livrer de la valeur et anime le PI Planning. C’est en quelque sorte le Scrum Master du train.
  • Product Management : responsable du contenu du programme, il définit la vision et priorise le backlog au niveau du train.
  • System Architect : garant de la cohérence technique et architecturale de la solution portée par le train.
  • Business Owners : parties prenantes métier qui portent la responsabilité des résultats et arbitrent les priorités stratégiques.
  • Epic Owners : pilotes des grandes initiatives (epics) à travers le cycle de vie du portefeuille.

Les organisations les plus grandes ajoutent un Enterprise Architect au niveau portefeuille. Pour cadrer la répartition des responsabilités dans un programme, voir notre guide des rôles clés en gestion de projet.

Agile Release Train et PI Planning : le rythme de SAFe

L’Agile Release Train (ART) est la brique centrale de SAFe : une équipe d’équipes, durable, qui regroupe typiquement 50 à 125 personnes alignées sur une mission commune. Toutes ses équipes travaillent selon la même cadence pour livrer de la valeur de façon prévisible.

Cette cadence, c’est le PI (Planning Interval), d’une durée de 8 à 12 semaines, découpé en itérations. Chaque PI s’ouvre par un PI Planning, un événement collectif où l’ensemble du train planifie le travail, identifie les dépendances entre équipes et prend des engagements communs. C’est ce rendez-vous régulier qui sécurise la synchronisation, là où plusieurs équipes Scrum isolées finiraient par diverger.

Quand SAFe est justifié, et quand c’est un excès

SAFe est un cadre lourd, conçu pour un problème réel de mise à l’échelle. L’appliquer hors de son terrain le transforme en bureaucratie.

Trois signaux que SAFe est justifié

  • Plus de trois équipes Scrum travaillent sur un même produit ou une même plateforme.
  • Il existe une dépendance inter-équipes que personne ne pilote, typiquement une API partagée.
  • La direction a besoin d’un rendez-vous régulier qui sécurise des engagements stratégiques pluri-équipes.

Trois signaux que SAFe est un excès

  • Une seule équipe de six personnes : inutile de monter un Release Train.
  • Le commanditaire confond mise à l’échelle et lourdeur méthodologique. Mal appliqué, SAFe devient une usine à cérémonies.
  • L’équipe est en phase early-stage produit. SAFe n’est pas conçu pour le pivot rapide.

Le facteur de succès dominant n’est pas le framework choisi, mais la maturité de l’organisation et les compétences humaines (leadership, communication, gestion du changement). Le Project Management Institute rappelle d’ailleurs qu’aucune approche (prédictive, hybride ou agile à l’échelle) ne garantit à elle seule la performance d’un projet.

SAFe face à Scrum, au cycle en V et au Lean

SAFe n’est pas un concurrent de Scrum : il s’appuie dessus au niveau équipe et ajoute une couche de coordination. Le vrai choix se fait en amont, selon la taille de l’équipe, la criticité réglementaire et le stade de vie du produit. Voici comment se situent les grandes méthodes.

Scrum : l’équipe produit

Scrum reste la méthode d’équipe dominante : 63 % des répondants au State of Agile Report de Digital.ai déclarent l’utiliser au niveau équipe. Il fonctionne bien pour une équipe de quatre à neuf personnes, avec un Product Owner disponible qui tranche les priorités, un Scrum Master compétent et un backlog priorisable par la valeur. C’est aussi la méthode où l’on observe le plus d’échecs d’implémentation, souvent faute d’un PO disponible ou d’une équipe stable. Pour le détail des rituels et des rôles, voir notre guide complet de la méthode Scrum.

Cycle en V : les projets régulés

Le cycle en V reste dominant sur les projets régulés et les marchés publics. Ce n’est pas un fossile, mais la réponse rationnelle à trois contraintes : réglementaire (dispositif médical, plateforme bancaire soumise à DSP2, système de billettique, qui exigent une traçabilité bout en bout), contractuelle (marché public, scope figé avant signature) et industrielle (intégration hardware, jalons matériels). Pour approfondir, voir notre guide sur la méthode Waterfall.

DimensionCycle en VScrum
Visibilité du périmètreTotale dès le départGlissante, sprint par sprint
Risque de retardConcentré en fin (recette)Distribué (chaque sprint peut alerter)
Coût du changementÉlevé après spécification figéeFaible si remonté au backlog
TerrainConformité, hardware, marchés publicsProduit digital, SaaS, e-commerce

Lean : la validation d’hypothèses

Le Lean domine sur les projets de validation (MVP, POC, refonte ciblée). À ce stade, on ne cherche pas un produit fini mais à apprendre vite. Il apporte trois disciplines utiles : le cycle Build-Measure-Learn (chaque livrable produit une métrique d’apprentissage), le MVP (la version minimale qui valide une hypothèse) et la décision explicite de pivoter ou de persévérer. Le Lean cale en revanche sur les briefs à périmètre contractualisé et sur les équipes sans accès direct à la donnée utilisateur. Pour les bases, voir notre guide sur la gestion de projet Lean.

Arbre de décision en six questions

À utiliser quand il faut trancher entre deux options. Une réponse honnête à chaque question oriente vers une méthode.

  • Le périmètre est-il négociable après contractualisation ? Non, jamais : cycle en V. Oui, en partie : continuer.
  • Combien d’équipes en parallèle sur le même produit ? Une équipe : continuer. Deux ou trois : Scrum avec Scrum of Scrums. Quatre ou plus : SAFe.
  • Quelle est la criticité réglementaire ? Très haute (santé, banque, défense) : cycle en V, ou SAFe avec un train régulé. Standard : continuer.
  • À quel stade de maturité est le produit ? Validation d’hypothèse, pas encore de product-market fit : Lean. Produit lancé, en croissance : Scrum ou Scrum/Kanban.
  • Quelle est la disponibilité du Product Owner ? Moins de la moitié de son temps : préférer Kanban. Plus de la moitié : Scrum possible.
  • Comment se mesure la valeur livrée ? Par métrique business (acquisition, conversion, NPS) : Scrum ou Lean. Par conformité à une spécification : cycle en V.

Le mix méthodologique, de plus en plus courant

Dans la pratique, beaucoup d’organisations combinent les cadres plutôt que d’en choisir un seul. Le Project Management Institute observe une progression continue des approches hybrides, où une équipe build en Scrum coexiste avec une équipe run en Kanban, synchronisées par un point hebdomadaire. Les combinaisons les plus fréquentes :

  • Lean puis Scrum : une phase Lean pour valider, puis une bascule en Scrum pour le build.
  • Cycle en V et Scrum : phase d’exigences en V (spécification figée pour un marché public), implémentation en sprints.
  • SAFe et Kanban : programme SAFe au niveau du train, équipes plateforme en Kanban (trop de tickets de support pour fonctionner en sprints).

Quels outils selon la méthode

Une méthode sans outil opérationnel reste une intention. Pour le choix d’outils, voir notre catégorie logiciels de gestion de projet. Ce qui revient le plus dans les listings publics et les benchmarks d’éditeurs :

MéthodeOutils fréquemment cités
ScrumJira, Linear, ClickUp
Cycle en VMS Project, Smartsheet, Jira avec extension
LeanNotion, Trello, FigJam
SAFeJira Align, Targetprocess, Azure DevOps

Questions fréquentes

Quelle méthode pour un projet d’équipe unique de quelques mois ?

Sur cette tranche, le mix Scrum/Kanban gagne souvent. Vous avez une équipe de trois ou quatre personnes, un PO partiel et un périmètre qui va évoluer : sprints de deux semaines pour le build, colonne Kanban pour les tickets non planifiés (bugs, demandes urgentes). C’est le segment où les approches hybrides sont les plus adaptées.

SAFe a-t-il encore un sens face à la critique post-agile ?

Oui, dans son segment. SAFe n’a jamais été conçu pour une équipe de huit personnes, et l’y appliquer est effectivement contre-productif. Sur un programme de plusieurs dizaines d’ingénieurs répartis sur plusieurs trains, aucune autre méthode formelle n’offre ce niveau de synchronisation. La vraie question n’est pas « SAFe ou non », mais « ai-je réellement un problème de mise à l’échelle ? ». Si non, restez en Scrum.

Peut-on faire du Scrum sans Scrum Master ?

Techniquement oui, et c’est une pratique fréquente (le rôle est alors tenu par un développeur ou le PO). En pratique, cela tient les premiers mois, puis les rituels se dégradent : le daily dérive en réunion de statut, les rétrospectives sautent, la dette technique s’accumule. Un Scrum Master à mi-temps reste un bon compromis pour les équipes de moins de six personnes.

Le cycle en V est-il obsolète ?

Non. Il reste dominant sur les projets régulés et les marchés publics. Le tort est de l’appliquer à un produit digital classique. Son bon usage : conformité, hardware, marchés publics, projets où le cahier des charges précède contractuellement la livraison. Avant d’imposer le V, vérifiez que la contrainte est réelle (réglementaire ou contractuelle) et non simplement culturelle.

Quel est le pire choix méthodologique courant ?

Imposer SAFe à une équipe produit early-stage qui n’a pas encore atteint son product-market fit. Le résultat habituel : plusieurs mois de cérémonies, peu de produit livré et une équipe démotivée. Les meilleures équipes restent celles qui adaptent leur cadre au contexte et en changent quand le contexte change, plutôt que d’appliquer un framework par dogme.
