22 min de lecture

Rétroplanning : définition, méthode, modèle Excel et meilleurs outils 2026

Cyrille ADAMCyrille ADAMÉditorial La Fabrique

Un rétroplanning est un planning construit à rebours : on part de la date de livraison et on remonte le temps pour fixer le début de chaque tâche. Ce guide donne la méthode en 6 étapes, un exemple complet avec son modèle Excel gratuit, puis compare les outils de rétroplanning, gratuits et payants, selon votre besoin.

Un rétroplanning, c'est un planning construit à rebours, depuis la date de livraison : on part de la deadline et on remonte le temps pour caler les étapes. Pour réussir le vôtre, il faut deux choses : la bonne méthode et le bon outil. Ce guide réunit la définition, la méthode en 6 étapes, un exemple complet avec son modèle Excel, puis le comparatif des outils de rétroplanning par profil, gratuits ou payants. Les tarifs des logiciels de rétroplanning cités plus bas proviennent des grilles publiques des éditeurs, consultées le 27 octobre 2026.

Accès direct : téléchargez le modèle de rétroplanning Excel gratuit (.xlsx, sans inscription). Vous saisissez votre date de livraison, et tout le planning se recale à rebours, week-ends et jours fériés déduits.

Qu'est-ce qu'un rétroplanning ? Définition

Contrairement à un planning classique qui part du début vers la fin, le rétroplanning part de l'échéance non négociable et remonte le temps : dernière tâche, avant-dernière, etc., jusqu'à aujourd'hui. L'intérêt : vérifier que tout tient avant la deadline et repérer les tâches à lancer en urgence. On le visualise le plus souvent sous forme de diagramme de Gantt (des barres horizontales représentant la durée et l'enchaînement des tâches).

Quand l'utiliser ? Dès que vous avez une date de livraison ferme : lancement de produit, événement, salon, campagne marketing, appel d'offres. Son intérêt : savoir aujourd'hui ce qui doit déjà être en cours pour tenir la deadline, et repérer les retards avant qu'ils n'arrivent.

Rétroplanning en anglais et autres noms

Le mot a plusieurs équivalents : rétroplanification, planification à rebours, planification inversée. En anglais, il n'y a pas de traduction unique : on dit reverse planning, backward planning, backward scheduling ou reverse scheduling en gestion de projet, et workback schedule en événementiel et en marketing. Le terme « retroplanning » est un faux ami, peu utilisé par les anglophones.

Planning ou rétroplanning : ce qui change vraiment

C'est la question la plus posée sur le sujet, et la réponse tient à un renversement de logique.

Un planning classique part d'aujourd'hui et avance : la première tâche commence lundi, elle prend trois jours, la suivante deux, et la date de fin se découvre à l'arrivée. C'est utile quand la date de livraison est négociable.

Un rétroplanning part de la date de fin et remonte : le salon ouvre le 14 mars, l'impression demande dix jours donc les fichiers partent le 4, la validation prend une semaine donc les maquettes sont prêtes le 26 février. La date de fin est un point fixe, et tout le reste s'y plie.

La conséquence pratique est celle qui compte : le rétroplanning révèle immédiatement si le projet est faisable. Quand la remontée vous donne une date de démarrage déjà passée, vous savez avant de commencer qu'il faut réduire le périmètre, ajouter des moyens ou décaler. Un planning classique, lui, vous l'apprend en cours de route.

Le bon réflexe : rétroplanning quand la date est imposée, planning classique quand elle est ouverte. Sur un lancement produit, un salon, une campagne ou une échéance réglementaire, c'est toujours le rétroplanning.

Rétroplanning et diagramme de Gantt : quelle différence ?

Les deux notions sont souvent confondues alors qu'elles ne sont pas du même ordre. Le rétroplanning est une façon de construire le planning, depuis l'échéance vers aujourd'hui. Le diagramme de Gantt est une façon de l'afficher : une barre par tâche sur une ligne de temps, avec les liens entre tâches. Un rétroplanning peut donc tenir dans un simple tableau de dates, et un Gantt peut servir à un planning classique. Dans la pratique, on bâtit le rétroplanning à rebours, puis on le pilote en Gantt, parce que c'est la vue qui montre le mieux les dépendances et les retards.

Les avantages du rétroplanning, et ses limites

Partir de la fin a des effets concrets sur la conduite d'un projet :

  • La faisabilité se vérifie avant de démarrer : si la date de début calculée est déjà passée, le problème apparaît le premier jour, pas la dernière semaine.
  • Les urgences sont visibles : les tâches qui auraient déjà dû commencer ressortent immédiatement.
  • Chacun connaît sa date limite : chaque intervenant sait pour quand sa part est attendue, et pas seulement la date finale.
  • Les arbitrages sont éclairés : les marges et le chemin critique montrent où un retard est grave et où il est absorbable.

Ses limites tiennent à sa logique même. Il suppose une date de fin réellement fixe ; il repose sur des estimations de durée qui, trop optimistes, faussent toute la remontée ; et il doit vivre avec le projet : un rétroplanning établi au lancement puis jamais mis à jour ne protège plus de rien.

Comment faire un rétroplanning en 6 étapes

La méthode est toujours la même, quel que soit l'outil utilisé ensuite.

1. Fixer le livrable final et sa date butoir

Fixez le livrable final et sa date : c'est votre point de départ, à droite du planning. Précisez ce qui doit être livré ce jour-là, pas seulement la date : « site en ligne » et « site recetté et en ligne » ne donnent pas le même rétroplanning.

2. Lister les grandes phases et les jalons

Listez les grandes phases et les jalons du projet : cadrage, production, validation, livraison. Les jalons sont des points de contrôle datés, sans durée, qui servent de repères à l'équipe.

3. Découper le projet en tâches

Découpez en tâches et sous-tâches concrètes, assez fines pour être confiées à une personne et estimées sans hésiter.

4. Estimer la durée des tâches et identifier les dépendances

Estimez les durées et les dépendances (quelle tâche bloque quelle autre : c'est le chemin critique). Pour fiabiliser, la formule des trois points aide : (optimiste + 4 × probable + pessimiste) / 6.

5. Remonter le temps depuis la deadline, avec des marges

Remontez le temps depuis la deadline pour positionner chaque tâche, en gardant des marges (10 à 15 % est un bon repère). Comptez en jours ouvrés, pas en jours calendaires.

6. Affecter les ressources et communiquer le planning

Assignez les responsables et visualisez le tout en Gantt, puis suivez l'avancement. Partagez le rétroplanning avec toutes les personnes concernées : un planning que l'équipe ne consulte pas ne pilote rien.

Exemple de rétroplanning simple : un événement de J-60 au jour J

Pour un événement, la date de livraison (le jour J) se place à droite, et on remonte vers la gauche jusqu'au point de départ : J-60 cadrage → J-45 programme validé → J-21 prestataires confirmés → J-7 supports finalisés → J-2 répétition → Jour J. On construit le planning à rebours depuis la deadline, mais on l'exécute de gauche à droite.

Un modèle de départ tient en deux colonnes : « tâche » et « date limite », complétées de la durée et du responsable. Pour un mariage, un événement ou un lancement, partez d'un modèle Excel ou Google Sheets, puis basculez sur un outil Gantt dès que les dépendances se multiplient.

Quel outil de rétroplanning choisir selon votre besoin ?

Faire un rétroplanning sur Excel : méthode complète et formule

Le tableur reste l'outil de rétroplanning le plus répandu : quelques colonnes et une formule suffisent.

La structure minimale tient en six colonnes : la tâche, le responsable, la durée en jours, la date de fin, la date de début calculée, et le statut. On peut y ajouter une colonne dépendance qui indique de quelle tâche celle-ci dépend.

Le calcul à rebours est le cœur. Vous saisissez d'abord la date de livraison finale sur la dernière ligne. La date de début d'une tâche se calcule alors en soustrayant sa durée à sa date de fin, et la date de fin de la tâche précédente est la veille du début de la suivante. En pratique, une seule formule, à recopier vers le haut, suffit.

Le piège des jours ouvrés. Une simple soustraction compte les week-ends, ce qui décale tous vos calculs. Excel dispose de fonctions dédiées au calcul en jours ouvrés, qui permettent aussi d'exclure une liste de jours fériés que vous placez dans un onglet séparé. C'est ce détail qui distingue un rétroplanning juste d'un rétroplanning qui vous fera manquer votre date.

La formule Excel à rebours : SERIE.JOUR.OUVRE

Dans Microsoft Excel, la fonction s'écrit SERIE.JOUR.OUVRE(date_début;jours;[jours_fériés]) (WORKDAY dans la version anglaise). Elle exclut les fins de semaine et les dates listées comme fériées, et, point clé pour un rétroplanning, un nombre de jours négatif renvoie une date passée. Avec la durée en D8, la date de fin en E8 et les jours fériés dans l'onglet « Fériés », la date de début s'obtient par =SERIE.JOUR.OUVRE(E8;-(D8-1);Fériés!$A$2:$A$40). Pour vérifier qu'une période contient assez de jours de travail, NB.JOURS.OUVRES(date_début;date_fin;[jours_fériés]) compte les jours ouvrés entiers entre deux dates.

La visualisation. Une mise en forme conditionnelle qui colore les cellules entre la date de début et la date de fin de chaque tâche produit un diagramme de Gantt lisible, sans aucun module complémentaire. C'est ce qui donne l'aspect « joli rétroplanning » que beaucoup cherchent.

Les limites à connaître. Excel ne prévient personne, ne recalcule pas les dépendances quand une tâche glisse, et n'existe qu'en un exemplaire que quelqu'un finit par écraser. Tant que vous êtes seul et que le projet compte moins d'une trentaine de tâches, cela n'a aucune importance. Au-delà, chaque décalage devient un travail manuel.

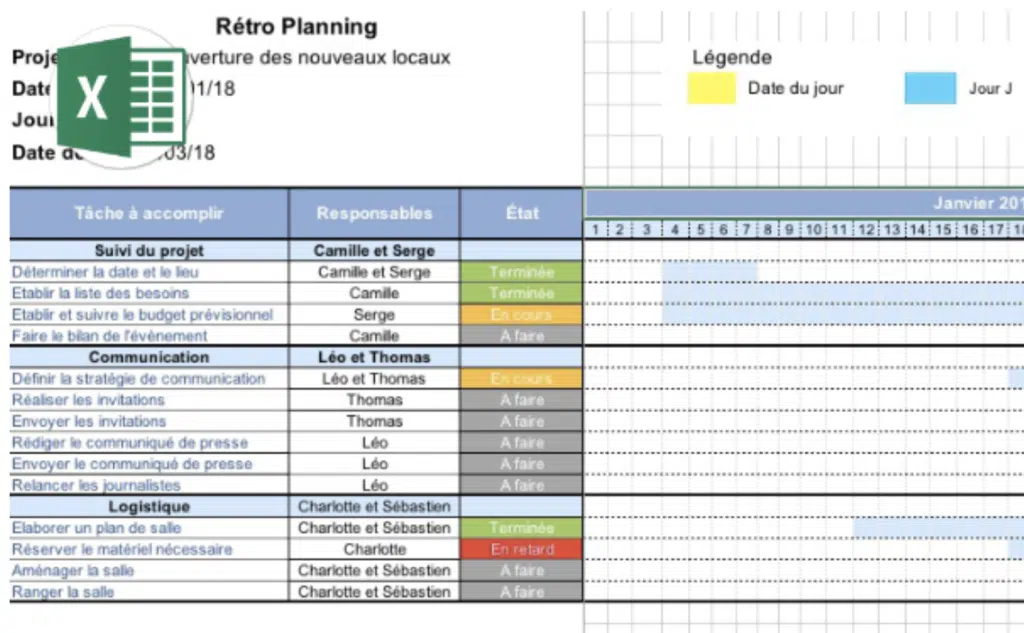

Modèle de rétroplanning Excel gratuit à télécharger, avec un exemple complet

La trame ci-dessous suit un exemple réel : le lancement d'une campagne de communication dont la publication est fixée au vendredi 13 mars. Toutes les dates sont des jours ouvrés, week-ends et jours fériés déduits.

Le même rétroplanning en fichier Excel, avec les formules : télécharger le modèle (.xlsx, 8 Ko). Contrairement au tableau ci-dessous, le fichier calcule tout seul : vous saisissez votre date de livraison dans la cellule C4 et l'ensemble du planning se recale à rebours. Un onglet « Fériés » sort automatiquement les jours chômés du calcul, et toute date de début déjà dépassée se surligne en rouge, ce qui rend un planning intenable visible au premier coup d'œil. Aucune inscription demandée.

Jalon / tâcheResponsableDuréeDébutFin
Brief et objectifsMarketing3 j19 janv.21 janv.
Validation du budgetDirection2 j22 janv.23 janv.
Cadrage validé (jalon)Chef de projet--26 janv.
Rédaction des textesRédaction8 j27 janv.5 févr.
Création des visuelsStudio6 j6 févr.13 févr.
Allers-retours de validationDirection3 j16 févr.18 févr.
Marge de sécurité-3 j19 févr.23 févr.
Contenus validés (jalon)Chef de projet--24 févr.
Déclinaison par supportStudio5 j25 févr.3 mars
Relecture finaleMarketing2 j4 mars5 mars
Programmation des envoisMarketing2 j6 mars9 mars
Marge de sécurité-2 j10 mars11 mars
Production terminée (jalon)Chef de projet--12 mars
Publication (jalon)Marketing--13 mars

Comment l'utiliser. Saisissez d'abord votre date de livraison sur la dernière ligne, puis remontez : chaque date de fin est la veille du début de la tâche suivante, et chaque date de début se calcule en retirant la durée à la date de fin. Les deux lignes de marge ne sont pas des tâches, ce sont des tampons volontaires que vous ne comblez pas.

La formule à connaître. Pour que le calcul ignore les week-ends et les jours fériés, utilisez la fonction de calcul en jours ouvrés de votre tableur (SERIE.JOUR.OUVRE dans Excel) plutôt qu'une simple soustraction. Elle prend la date de départ, le nombre de jours et, en troisième argument, une plage contenant vos jours fériés. C'est cette fonction qui fait la différence entre un rétroplanning juste et un rétroplanning qui vous fera manquer votre date de deux ou trois jours.

Pour l'adapter. Remplacez les jalons par les vôtres, en gardant la règle des cinq à huit points de contrôle. Les durées données ici sont des ordres de grandeur observés sur des projets de communication : ajustez-les à votre équipe plutôt que de les reprendre telles quelles.

Faire un rétroplanning gratuitement : outils gratuits et en ligne

Plusieurs options sérieuses ne coûtent rien :

  • GanttProject est le meilleur gratuit « sérieux » : open source (licence GNU GPL v3), application à installer sous Windows, macOS ou Linux, Gantt natif avec dépendances et export, compatible Microsoft Project (il lit ses fichiers MPX, MPP et XML et exporte en XML). Son seul défaut : pas de collaboration en ligne dans l'application gratuite, l'éditeur vendant à part un service cloud.
  • Excel ou Google Sheets : parfait pour un rétroplanning figé, à partir d'un modèle. Manuel, mais gratuit et universel.

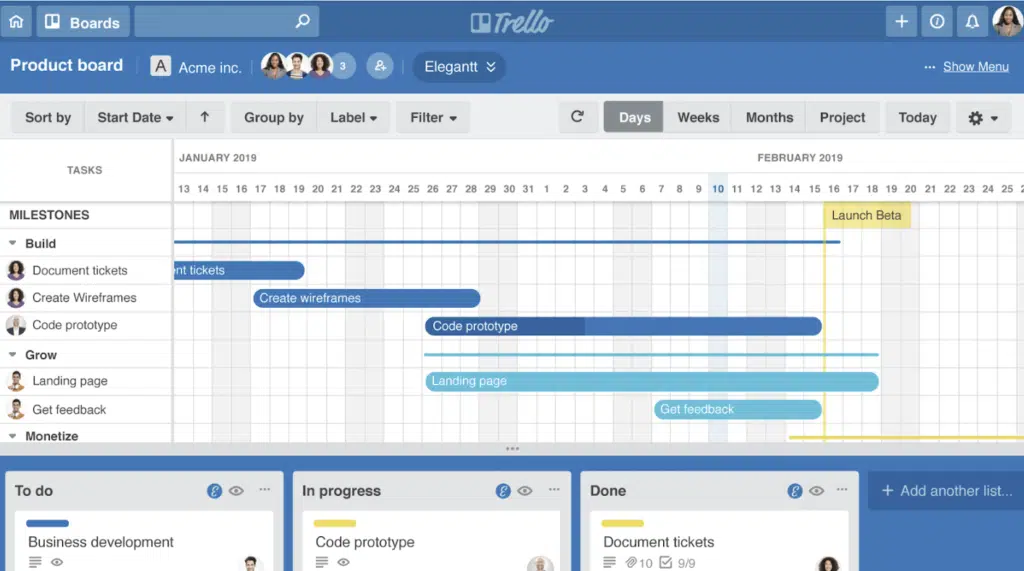

  • Les versions gratuites de Bubble Plan (en solo, un projet), Trello (gratuit tant que l'espace de travail Trello ne dépasse pas 10 collaborateurs) ou Notion dépannent pour un petit projet. Côté gratuit en ligne et collaboratif, Bitrix24 reste l'un des plus généreux : sa formule 100 % gratuite couvre une équipe de 1 ou 2 utilisateurs, tâches en Kanban et en Gantt comprises.

À savoir : « gratuit + en ligne + collaboratif + Gantt » est un compromis. Les vrais Gantt gratuits (GanttProject) sont sur poste ; les outils en ligne gratuits limitent vite le nombre de projets ou d'utilisateurs. Monday, par exemple, est gratuit jusqu'à 2 utilisateurs mais ne propose la vue Gantt qu'à partir de sa formule Standard, et Asana réserve ses vues Chronologie et Gantt à ses formules payantes.

L'outil de rétroplanning français : Bubble Plan

  • Bubble Plan est l'option à privilégier pour un rétroplanning visuel en français : entreprise basée en France, données hébergées en France, planning en bulles et en jalons, prise en main rapide mise en avant par l'éditeur. La formule Free est gratuite en solo (un projet) ; comptez ensuite 12,90 € HT mensuels par utilisateur pour Team et 24,90 € HT pour Business, payés à l'année. Bubble Plan se teste 14 jours avec toutes ses fonctions Premium, carte bancaire non demandée. Planzone est une autre option française de gestion de projet collaborative, conçue et maintenue en France et tournée vers le pilotage de portefeuilles de projets.

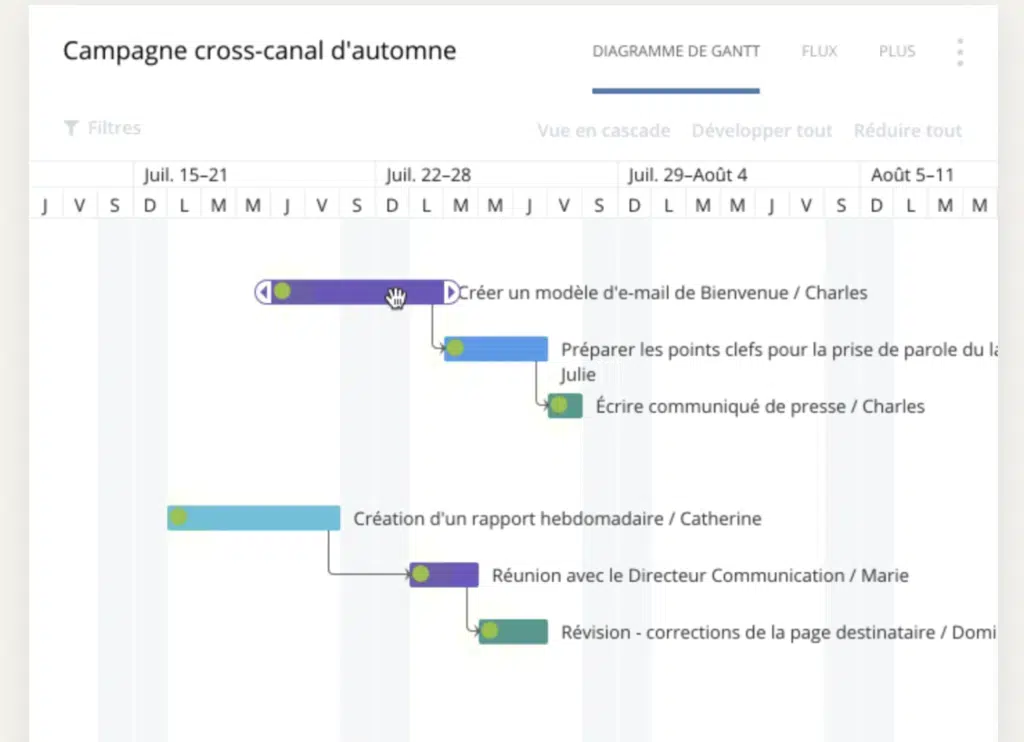

Pour les équipes : Monday, Asana, ClickUp, Wrike

ClickUp ClickUp Site officiel Lire le test
Julien Morel Testé par Julien Morel

Dès qu'on travaille à plusieurs sur plusieurs projets, un outil de gestion de projet complet s'impose (vue chronologique, tâches, collaboration).

  • Monday et Asana sont les références grand public : timeline claire, collaboration, automatisations. Chez Monday, la vue Gantt commence avec la formule Standard ; chez Asana, les vues Chronologie et Gantt commencent avec Starter.
  • ClickUp offre le meilleur rapport fonctions/prix, avec des diagrammes de Gantt illimités dès sa première formule payante ; Wrike vise les organisations plus structurées (ressources, reporting), avec des diagrammes de Gantt interactifs dès sa formule Team.

Gantt avancé : Smartsheet, Microsoft Project

Microsoft Project Microsoft Project Site officiel Lire le test
Julien Morel Testé par Julien Morel

Pour des projets complexes avec dépendances, chemin critique et gestion des ressources :

  • Smartsheet combine l'ergonomie d'un tableur et un vrai Gantt avec dépendances, dès sa formule Pro, et exporte vers Excel, Google Sheets ou Microsoft Project.
  • Microsoft Project reste la référence de la gestion de projet « lourde » (ressources, coûts, gouvernance), plus exigeant et plus cher.

Le comparatif des logiciels et applications de rétroplanning en un coup d'œil

OutilPour quiTypePrix (octobre 2026)Point faible
GanttProjectSolo, budget zéroGantt desktop open sourceGratuitPas de collaboration en ligne
Excel / SheetsRétroplanning figéTableurGratuit (Google Sheets) ou inclus dans Microsoft 365Manuel, pas de dépendances auto
Bubble PlanVisuel, françaisPlanning FR (hébergé France)Gratuit en solo, puis dès 12,90 € HT/u/mois (annuel)Moins profond qu'un Monday
MondayÉquipe collaborativeGestion de projetDès 9 €/u/mois (annuel), Gantt dès 12 €Gantt selon le forfait
AsanaÉquipe collaborativeGestion de projetDès 10,99 €/u/mois (annuel)Timeline sur le payant
ClickUpÉquipe, bon rapport prixGestion de projetDès 7 $/u/mois (annuel)Interface dense
WrikeOrganisation structuréeGestion de projetDès 10 $/u/mois (Team), 25 $ en BusinessPlus cher sur les formules avancées
Smartsheet / MS ProjectGantt pro, dépendancesGantt avancéSmartsheet dès 9 $/membre/mois (annuel) ; MS Project plus cherMoins « grand public »

Rétroplanning par type de projet : événementiel, communication, web

Quatre contextes reviennent constamment, avec des logiques différentes.

L'événementiel. Tout converge vers une date absolument fixe. Les contraintes externes dominent : délais des prestataires, impression, envoi des invitations, réservations. Remontez toujours depuis le jour J en intégrant les délais fournisseurs avant vos propres tâches, parce que ce sont eux qui ne se négocient pas.

La communication et le marketing. Le rétroplanning s'organise autour de la date de publication ou de lancement, avec une chaîne de validation qui est presque toujours le poste sous-estimé. Comptez le temps de relecture et d'aller-retour, pas seulement le temps de production.

Le projet web ou logiciel. La date de mise en ligne commande, mais les dépendances techniques sont fortes : on ne teste pas avant d'avoir développé, on ne développe pas avant d'avoir validé les maquettes. Ici, la chaîne de dépendances compte plus que les durées individuelles.

Le projet réglementaire ou administratif. La date est imposée de l'extérieur et non négociable. La marge de sécurité doit être plus large qu'ailleurs, parce qu'un retard ne se rattrape pas par une négociation.

Les jours que votre rétroplanning croit fériés

Tous les outils proposent d'exclure les jours fériés d'un calcul de délai, et tous vous laissent croire qu'il y en a onze pour tout le monde. C'est faux, et sur un planning tendu la différence se paie.

Le service public pose la règle sans détour : « Parmi les fêtes légales, seul le 1er mai est obligatoirement chômé : pour tous les salariés (toutes entreprises et catégories confondues). » Pour le reste, « Les autres jours fériés sont chômés si des dispositions en ce sens sont prévues » par la convention collective, un accord de branche ou un accord d'entreprise.

Autrement dit, un seul jour de l'année est fermé partout. Les dix autres dépendent de l'accord applicable, qui n'est pas le même chez vous et chez votre client, ni chez votre prestataire. Un rétroplanning bâti sur le calendrier de votre propre entreprise peut donc être juste chez vous et faux en face.

Deux cas concrets à connaître. En Alsace-Moselle, deux fêtes légales s'ajoutent : le Vendredi Saint « dans les communes ayant un temple protestant ou une église mixte » et le second jour de Noël, le 26 décembre. Si votre équipe technique est à Strasbourg et votre client à Nantes, vos calendriers divergent deux fois par an, dont une fois en pleine fin d'année.

Second point, sur la rémunération plutôt que sur la planification, mais qui explique bien des arbitrages : « Le chômage des jours fériés ne peut entraîner aucune perte de salaire pour le salarié totalisant au moins 3 mois d'ancienneté dans l'entreprise. »

La règle pratique dans un rétroplanning : ne cochez jamais « exclure les jours fériés » sans avoir demandé lesquels sont réellement chômés chez les parties prenantes, et notez-le dans le fichier. Sur un projet à jalons contractuels, c'est le genre de détail qui décale une livraison d'une journée entière sans que personne comprenne pourquoi, et qui se découvre le jour où la date tombe.

Les pièges les plus fréquents d'un rétroplanning

  • Confondre un tableur figé et un vrai Gantt : sans recalcul automatique des dates ni dépendances, chaque changement de deadline se répercute à la main.
  • Oublier les marges : un rétroplanning sans tampon entre les tâches casse au premier imprévu.
  • Négliger les dépendances et le chemin critique : ce sont elles qui déterminent la vraie date limite de chaque tâche.
  • Surdimensionner l'outil : pour un projet simple, GanttProject ou Bubble Plan suffisent ; inutile de déployer Microsoft Project.

En résumé : posez d'abord votre deadline et vos jalons, choisissez l'outil selon votre besoin (gratuit, français, équipe, ou Gantt pro), puis comparez les solutions du tableau ci-dessus.

Trois erreurs humaines, plus coûteuses que les erreurs de calcul

Les pièges d'outil sont traités juste au-dessus. Ceux-là sont d'une autre nature, et ce sont eux qui font échouer les projets tenus par des gens compétents.

Oublier les indisponibilités. Congés, jours fériés, personnes affectées à plusieurs projets en parallèle. Une tâche estimée à trois jours confiée à quelqu'un disponible à mi-temps en prend six, et ce décalage se propage à tout ce qui suit.

Sous-estimer les validations. Le temps de production est toujours estimé, celui de la validation presque jamais. Un aller-retour de relecture chez un client prend rarement moins de deux ou trois jours, et il y en a souvent plusieurs. Sur un projet de communication, les validations représentent couramment un tiers du délai total.

Ne pas le partager. Un rétroplanning que personne ne consulte devient un document de justification au lieu d'un outil de pilotage. La règle simple : si les personnes concernées ne peuvent pas dire de mémoire ce qu'on attend d'elles la semaine prochaine, le rétroplanning ne sert à rien, quelle que soit sa qualité.

Quand passer d'Excel à un outil dédié

La question se pose à un moment précis, et pas avant.

Excel suffit tant que vous êtes seul à mettre à jour, que le projet compte moins d'une trentaine de tâches et que les dates bougent peu. Dans ce cadre, c'est même la solution la plus rapide.

Le basculement se joue sur trois signaux. Quand plusieurs personnes doivent mettre à jour le même document, parce que la question de la version à jour devient un problème quotidien. Quand une tâche qui glisse doit décaler les suivantes automatiquement, car recalculer à la main est à la fois long et source d'erreurs. Et quand vous voulez que chacun soit prévenu de ce qui l'attend, sans le lui rappeler individuellement.

Un outil dédié apporte ces trois choses : la version partagée, le recalcul des dépendances et les notifications. Il apporte aussi une charge d'adoption, que la section sur les outils détaille plus haut.

Combien de temps prévoir : les repères par type de projet

La question qui vient juste après « comment faire » est « combien de temps prévoir ». Les repères de terrain ci-dessous sont à ajuster à votre contexte.

Un événement d'entreprise demande généralement trois à six mois de rétroplanning pour un format conséquent, un à deux mois pour un format interne simple. Les contraintes qui commandent sont la réservation du lieu et les délais d'impression, rarement votre propre production.

Une campagne de communication se cale sur quatre à huit semaines entre le brief et la publication, dont une part importante en validations. Si votre chaîne de validation compte plus de deux niveaux, ajoutez une semaine.

Un site web ou une refonte se compte en mois, avec une règle utile : le temps de recette et de correction représente au moins un tiers du temps de développement, et c'est systématiquement ce qui est compressé quand la date approche.

Une échéance réglementaire mérite une marge plus large qu'ailleurs, parce qu'un dépassement ne se négocie pas. Doublez le tampon que vous auriez prévu sur un projet interne.

Dans tous les cas, le repère qui compte n'est pas la durée totale mais la date du point de non-retour : le moment après lequel un retard ne peut plus être rattrapé. Marquez-le explicitement sur votre rétroplanning, c'est l'information la plus utile qu'il contienne.

Rétroplanning, chemin critique et jalons : le vocabulaire utile

Trois notions reviennent dans les outils et les articles, et il vaut mieux les distinguer.

Le jalon est une date de contrôle, pas une tâche. Il ne consomme aucun temps et marque un état atteint : maquettes validées, lieu réservé, campagne en ligne. Cinq à huit jalons suffisent à structurer un projet ; au-delà, ils perdent leur fonction de repère.

La dépendance lie deux tâches : celle-ci ne peut pas commencer avant que celle-là soit finie. C'est ce qui rend un rétroplanning réaliste, et c'est aussi ce qu'un tableur ne recalcule pas tout seul quand une date bouge.

Le chemin critique est la chaîne de tâches dépendantes la plus longue du projet. Sa durée totale détermine la durée minimale du projet, et tout retard sur l'une de ces tâches décale la date de fin. Les tâches hors chemin critique disposent d'une marge : elles peuvent glisser sans conséquence, ce qui est une information précieuse quand il faut arbitrer.

En pratique, identifier son chemin critique change la façon de suivre un projet : on surveille de près une poignée de tâches au lieu de tout surveiller également.

Questions Fréquentes

Qu'est-ce qu'un rétroplanning ?
C'est un planning construit à rebours depuis la date de livraison : on part de la deadline et on remonte le temps pour positionner les jalons et les tâches, avec des marges. Contrairement à un planning classique (du début vers la fin), il garantit que tout tient avant l'échéance. On le visualise le plus souvent en diagramme de Gantt.
Comment faire un rétroplanning dans Excel ?

Créez six colonnes : tâche, responsable, durée, date de fin, date de début, statut. Saisissez la date de livraison finale sur la dernière ligne, puis calculez chaque date de début en soustrayant la durée à la date de fin, en remontant. Utilisez les fonctions de calcul en jours ouvrés (SERIE.JOUR.OUVRE avec un nombre de jours négatif, et une plage de jours fériés en troisième argument) pour exclure les week-ends et les jours fériés, sinon toutes vos dates seront décalées. Une mise en forme conditionnelle suffit à obtenir un rendu visuel de type Gantt.

Comment dit-on rétroplanning en anglais ?
Il n'y a pas de traduction unique. Selon le contexte, on parle de reverse planning, de backward scheduling (gestion de projet) ou de workback schedule (événementiel et marketing).
Quel outil gratuit pour un rétroplanning ?
GanttProject est le meilleur gratuit « sérieux » : open source, Gantt natif avec dépendances, mais à installer (pas de collaboration en ligne dans l'application gratuite). Excel ou Google Sheets conviennent pour un rétroplanning figé. Pour du gratuit en ligne collaboratif, Bitrix24 (gratuit jusqu'à 2 utilisateurs, Gantt compris) ou les versions gratuites de Trello, Notion et Bubble Plan dépannent.
Quel est le meilleur outil de rétroplanning français ?
Bubble Plan : entreprise basée en France, données hébergées en France, planning visuel en bulles et en jalons, prise en main rapide. La formule Free est gratuite en solo pour un projet ; Team revient à 12,90 € HT mensuels par utilisateur, payés à l'année. Planzone est une autre option française de gestion de projet collaborative.
Quelle est la différence entre un planning et un rétroplanning ?

Un planning part de la date de début et calcule la date de fin. Un rétroplanning part de la date de fin, qui est imposée, et remonte pour déterminer quand chaque tâche doit commencer. Le rétroplanning révèle donc immédiatement si le projet est faisable : quand la remontée donne une date de démarrage déjà passée, il faut réduire le périmètre ou ajouter des moyens.

Quel est un autre nom pour le rétroplanning ?

On parle de rétroplanification, de planification à rebours ou de planification inversée. En anglais, les termes usuels sont backward planning et reverse scheduling ; « retroplanning » est un faux ami peu employé par les anglophones.

Faut-il exclure les jours fériés d'un rétroplanning ?
Oui, mais pas les onze aveuglément. Le service public précise que « parmi les fêtes légales, seul le 1er mai est obligatoirement chômé : pour tous les salariés », et que « les autres jours fériés sont chômés si des dispositions en ce sens sont prévues » par la convention collective ou un accord. Le calendrier de votre entreprise n'est donc pas forcément celui de votre client. Ajoutez-y l'Alsace-Moselle, qui compte deux fêtes légales de plus dont le 26 décembre. Demandez quels jours sont réellement chômés chez chaque partie, et notez-le dans le fichier.
Quels sont les 3 meilleurs outils de planification ?
Il n'existe pas de trio universel, mais trois profils couvrent l'essentiel des situations. GanttProject si vous voulez un vrai Gantt avec dépendances sans rien payer, en acceptant de travailler seul sur votre poste. Bubble Plan pour un planning visuel en français, hébergé en France, sur abonnement par utilisateur. Monday ou Asana dès que plusieurs personnes mettent le planning à jour et doivent être prévenues de ce qui les attend. Le critère qui tranche n'est pas la richesse fonctionnelle, c'est le nombre de personnes qui vont modifier le planning.
Quel est le meilleur outil pour faire un planning ?
Commencez par la question de la date. Si l'échéance est imposée, vous faites un rétroplanning et il vous faut un outil capable de recalculer les dates quand une tâche glisse : GanttProject en gratuit, Smartsheet ou Microsoft Project pour du Gantt avancé avec dépendances et ressources. Si la date de fin reste ouverte et que l'enjeu est surtout de répartir le travail dans une équipe, Monday, Asana ou ClickUp sont mieux placés. Et pour un planning simple qui ne bougera plus, un tableur reste la solution la plus rapide.
Quelle application gratuite puis-je utiliser pour créer un rétroplanning ?
GanttProject est le plus sérieux des gratuits : open source, Gantt natif avec dépendances et export, compatible Microsoft Project. Son défaut est qu'il s'installe sur votre poste et ne permet pas de travailler à plusieurs en ligne dans sa version gratuite. Excel et Google Sheets conviennent parfaitement à un rétroplanning figé, surtout en partant d'un modèle déjà formulé comme celui que vous pouvez télécharger sur cette page. Pour du gratuit en ligne, Bitrix24 est l'un des plus généreux, Gantt compris jusqu'à 2 utilisateurs, et les versions gratuites de Bubble Plan, Trello ou Notion dépannent sur un petit projet.
Quelle est la meilleure application gratuite de planning ?
Tout dépend de ce que vous acceptez de perdre, car la combinaison gratuit, en ligne, collaboratif et Gantt n'existe pratiquement pas. Les vrais Gantt gratuits, GanttProject en tête, tournent sur votre machine sans collaboration. Les applications en ligne gratuites limitent vite le nombre de projets, d'utilisateurs ou de fonctions. Choisissez donc le manque qui vous gêne le moins : travailler seul sur un outil complet, ou travailler à plusieurs sur un outil bridé. Si le planning ne bouge presque pas, la question ne se pose même pas, un tableur suffit.
