Les KPI d'un projet servent à mesurer son avancement et son efficacité. Encore faut-il choisir des indicateurs exploitables, reliés à des objectifs clairs : un KPI sans objectif ne sert à rien. Découvrez quels indicateurs suivre, comment les définir et comment les piloter en gestion de projet.
Quels KPI suivre sur un projet ?
- Délais : temps passé, taux de retard, écart de délai par rapport au planning.
- Coûts : écart de coût, coûts non planifiés, ROI, et les indices de la valeur acquise (CPI pour les coûts, SPI pour les délais).
- Qualité et livrables : taux de réussite des livrables, nombre de non-conformités ou de plaintes.
- Satisfaction et équipe : satisfaction client (NPS), capacité de ressources, taux de rotation.
La règle : peu d'indicateurs, tous actionnables et rattachés à un objectif.

Notre méthode
Cet article s'appuie sur les indicateurs de projet couramment documentés : indicateurs de délai, de coût, de qualité et de satisfaction, complétés par les indices de la valeur acquise (CPI et SPI), qui sont la référence normalisée pour comparer l'avancé réel d'un projet à son budget et à son planning. Les définitions sont recoupées avec les sources citées en fin d'article. Les exemples par type de projet (refonte de site, produit, application mobile) sont fournis à titre illustratif.
Définition des KPI : des indicateurs clés pour piloter un projet

Le terme KPI (key performance indicator) désigne, en français, les indicateurs clés de performance. Très utilisés en gestion de projet, ils permettent de s'appuyer sur des données fiables pour déterminer si une stratégie est efficace ou doit être réévaluée.
Pourquoi utiliser des KPI sur vos projets ? Ils offrent plusieurs avantages :
- évaluer l'écart entre un objectif défini et le résultat obtenu ;
- assurer l'alignement des équipes avec les projets menés ;
- mesurer la valeur du projet ;
- favoriser la prise de décision ;
- anticiper les risques ;
- procéder à des ajustements pour atteindre les objectifs.
KPI ou ICP ?
Si l'acronyme anglais KPI est le plus répandu, on rencontre aussi le terme français ICP (indicateurs clés de performance). Les deux désignent la même chose.
Panorama des indicateurs clés en gestion de projet
Il existe de nombreux KPI en gestion de projet. Voici les grandes catégories d'indicateurs à intégrer dans un plan de management.
Les indicateurs de délai
Très utiles pour vérifier que la planification est respectée :
- Le temps passé sur le projet donne un aperçu de l'avancement des équipes et sert à estimer la tenue des délais.
- Le taux de retard estime l'avancement du projet par rapport au planning.
- L'écart de durée mesure la différence entre le temps prévu pour une tâche et le temps réellement passé.
- L'écart de délai indique si l'équipe est dans les temps sur la réalisation globale du projet.
Les indicateurs de coût
- L'écart de coût compare le coût réel du projet à son coût prévisionnel.
- Le KPI des coûts non planifiés recense les dépenses non prévues venues s'ajouter au budget initial.
- Le ROI (retour sur investissement) mesure la rentabilité du projet.

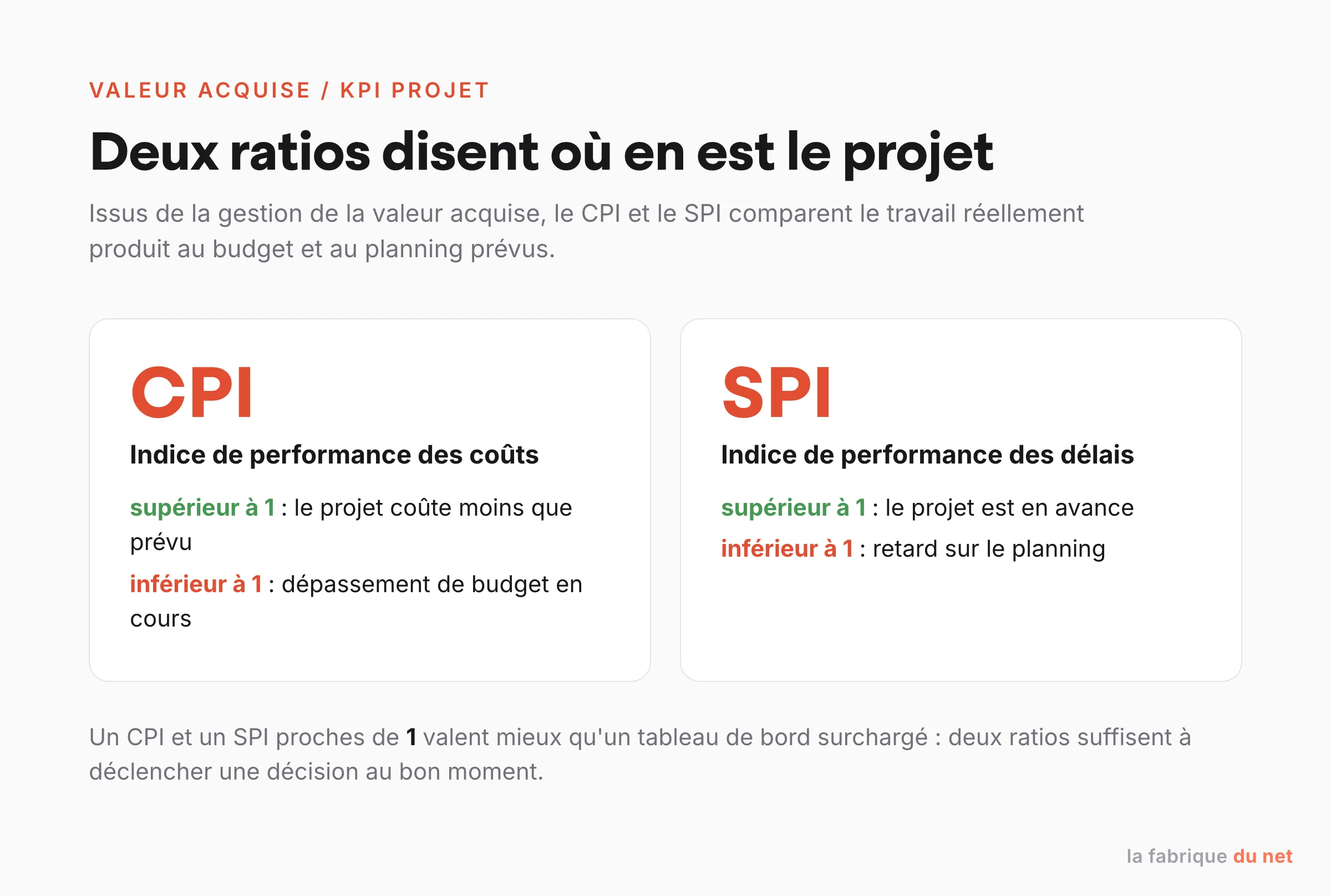

Les indices de la valeur acquise : CPI et SPI
Pour piloter simultanément le coût et le délai, la gestion de la valeur acquise (earned value management) fournit deux ratios de référence, très utilisés sur les projets structurés :
- Le CPI (cost performance index) compare la valeur du travail réellement produit au coût qu'il a demandé. Un CPI supérieur à 1 signale un projet qui coûte moins que prévu ; inférieur à 1, un dépassement de budget en cours.
- Le SPI (schedule performance index) compare le travail produit au travail planifié. Un SPI supérieur à 1 indique une avance sur le planning ; inférieur à 1, un retard.
L'intérêt de ces deux indices : ils tiennent dans un tableau de bord d'une ligne et déclenchent une alerte dès qu'ils s'éloignent de 1, sans attendre la fin d'une phase.
Les indicateurs de satisfaction client
Ils servent à évaluer la qualité perçue à partir des retours des utilisateurs :
- Satisfaction client : mesurée via des enquêtes, des avis clients ou le NPS (Net Promoter Score), qui évalue satisfaction et fidélisation.
- Nombre de plaintes ou de retours négatifs : chaque retour doit permettre d'apporter un correctif ; le volume donne un aperçu de la qualité du produit ou du service.
Les indicateurs d'efficacité de l'équipe
- La capacité de ressources estime si le nombre de personnes affectées est suffisant pour mener le projet à terme.
- Le taux de réussite des livrables indique la proportion de livrables achevés conformément au cahier des charges et dans les délais.
- Le taux de rotation des collaborateurs permet au chef de projet de repérer un malaise dans l'équipe et d'agir sur les conditions de travail.
Tableau récapitulatif des principaux KPI
| KPI | Utilité |
| Temps passé sur le projet | Estimer la tenue des délais |
| Taux de retard | Estimer l'avancement du projet |
| Écart de durée | Comparer le temps passé sur une tâche au délai prévu |
| Écart de délai | Vérifier si les équipes tiennent les délais |
| Écart de coût | Évaluer si le coût est conforme au budget prévisionnel |
| Coûts non planifiés | Recenser les dépenses non prévues |
| CPI | Mesurer la performance des coûts (valeur acquise) |
| SPI | Mesurer la performance des délais (valeur acquise) |
| ROI | Mesurer la rentabilité du projet |
| Satisfaction client | Estimer la qualité d'un produit ou d'un service |
| Nombre de plaintes | Suivre la qualité perçue |
| Capacité de ressources | Vérifier si les ressources sont suffisantes |
| Taux de réussite des livrables | Mesurer la proportion de livrables achevés dans les temps |
| Taux de rotation | Évaluer les conditions de travail |
Choisir les bons KPI : une approche par objectifs
Les étapes pour choisir vos KPI
Comment sélectionner les bons KPI tout au long du cycle de vie d'un projet ? En suivant ces étapes :
- Identifier les besoins du projet : quels indicateurs suivre selon les objectifs ? Quels critères permettent d'évaluer le succès ?
- Faire le point sur les données disponibles : quelles données peuvent réellement être collectées et suivies ?
- Impliquer les collaborateurs : leur demander quels KPI seraient pertinents à mesurer, et pourquoi.
Le cadre des 4 P pour structurer ses KPI
La méthode des 4 P, adaptée à la gestion de projet, structure les indicateurs autour de quatre dimensions : Personnes, Processus, Plan et Pouvoir. Elle peut aider les PMO à déterminer les KPI à suivre pour chacune :
| Personnes | Processus | Plan | Pouvoir | |
| Définition | Le facteur humain : toutes les personnes qui influencent la réussite du projet. | Le déroulé découpé en phases, avec les KPI applicables à chacune. | Le plan de projet et les objectifs à atteindre. | Le leadership et la répartition des rôles dans l'équipe. |
| Exemples | Clients qui peuvent changer d'avis, équipes plus ou moins investies, utilisateurs finaux qui donnent des retours en phase de test. | Le suivi des phases : cadrage, planification, exécution, suivi et contrôle, clôture. | Le périmètre, les ressources, l'estimation de durée et de coûts, dont les KPI mesurent la performance. | La méthode de gestion (par exemple les rôles précis d'une équipe Scrum) qui influence les résultats. |
Suivre, analyser et visualiser les KPI

Il existe de nombreux outils pour suivre les KPI. L'idéal est un tableau de bord qui centralise les données et permet de les visualiser. On peut générer des tableaux de bord dans la plupart des outils de gestion de projet, souvent à partir de modèles personnalisables.
Un simple fichier Excel suffit pour commencer. Pour un rendu plus visuel, tournez-vous vers des outils comme Notion, ClickUp ou Monday. Pour construire un bon tableau de bord :
- Définissez des objectifs stratégiques pour l'ensemble du tableau de bord.
- Limitez le nombre d'indicateurs (une dizaine au maximum) pour ne pas vous noyer dans les données.
- Formulez chaque KPI de manière claire, par exemple avec la méthode SMART.
Automatiser le reporting
Certains outils permettent d'automatiser la collecte et l'analyse des données, ce qui représente un gain de temps réel. Des solutions de reporting comme MyReport se spécialisent sur ce besoin.
Exemples de KPI par type de projet
Les KPI varient selon le projet et l'activité.
Exemple pour la refonte d'un site web
Dans une refonte de site, l'enjeu est d'améliorer le site tout en conservant son trafic. On mesure :
- les sources de trafic ;
- la performance en référencement ;
- le nombre d'utilisateurs récurrents ;
- le nombre de pages vues ;
- le taux de rebond ;
- le temps moyen par page ;
- le taux de conversion.
Exemples pour améliorer un produit
Pour améliorer un produit, il est utile de suivre :
- le coût d'acquisition ;
- le taux de conversion ;
- le NPS ;
- la lifetime value.
Selon la nature du produit, d'autres KPI se justifient. Pour une application mobile, par exemple :
- le coût par installation ;
- le nombre de téléchargements et de désinstallations ;
- le nombre d'utilisateurs actifs par jour.
Réévaluer ses KPI tout au long du projet
Les KPI d'un projet évoluent avec ses phases. Si les objectifs changent, les indicateurs suivent : il faut donc attribuer des KPI adaptés à chaque étape. Leur intérêt réside aussi dans la capacité à repérer l'écart entre les prévisions et la réalité. Un écart important peut signaler un objectif trop ambitieux ou mal adapté, qu'il faudra réévaluer.
Intégrer les KPI dans les rapports et la communication
Lors d'un point client sur l'évolution du projet, l'analyse des KPI rend compte de manière chiffrée de son avancement, en toute transparence : elle fait apparaître les avancées comme les retards. De même, les tableaux de bord de suivi partagés à l'équipe favorisent la communication interne et rendent concrètes les difficultés comme les réussites.
Les erreurs fréquentes à éviter
- Ne pas définir d'objectifs clairs : sans objectif, les KPI sont difficiles à choisir et leurs résultats peu utiles. Définissez d'abord des objectifs SMART.
- Suivre trop de KPI : un nombre limité d'indicateurs reste plus pertinent qu'un tableau de bord surchargé.
- Choisir des indicateurs non actionnables : tout KPI doit être rattaché à une stratégie pour être exploité.
Les KPI, leviers de performance de vos projets
La performance en gestion de projet est difficile à mesurer sans indicateurs. Les KPI aident le chef de projet et ses équipes à progresser, à condition d'être choisis en accord avec les objectifs, en petit nombre et actionnables.
À lire aussi
Sources
- Gestion de la valeur acquise (CPI, SPI), Wikipédia : fr.wikipedia.org/wiki/Gestion_de_la_valeur_acquise
- Indicateur clé de performance, Wikipédia : fr.wikipedia.org/wiki/Indicateur_clé_de_performance
