La Work Breakdown Structure (WBS), ou organigramme des tâches, est le livrable qui transforme un objectif de projet en une liste de livrables qu'on sait estimer, chiffrer et suivre. C'est aussi le pivot d'une boîte à outils de cadrage plus large : bête à cornes, stakeholder mapping, diagramme PERT et matrice RACI. Ces cinq outils sont les livrables que les chefs de projet expérimentés sortent dans les premières semaines, avant d'écrire la moindre ligne de code ou d'ouvrir un ticket.

Un WBS, c'est quoi, en une phrase ? Une décomposition hiérarchique du projet en livrables de plus en plus fins, sur trois niveaux : l'objectif global, quatre à sept lots de travail, puis dix à quarante livrables atomiques dont chacun s'estime en quelques jours. Le WBS découpe des livrables (un dashboard, une migration), jamais des tâches ni des heures. Le planning (PERT, Gantt) et le backlog se construisent ensuite à partir de lui.

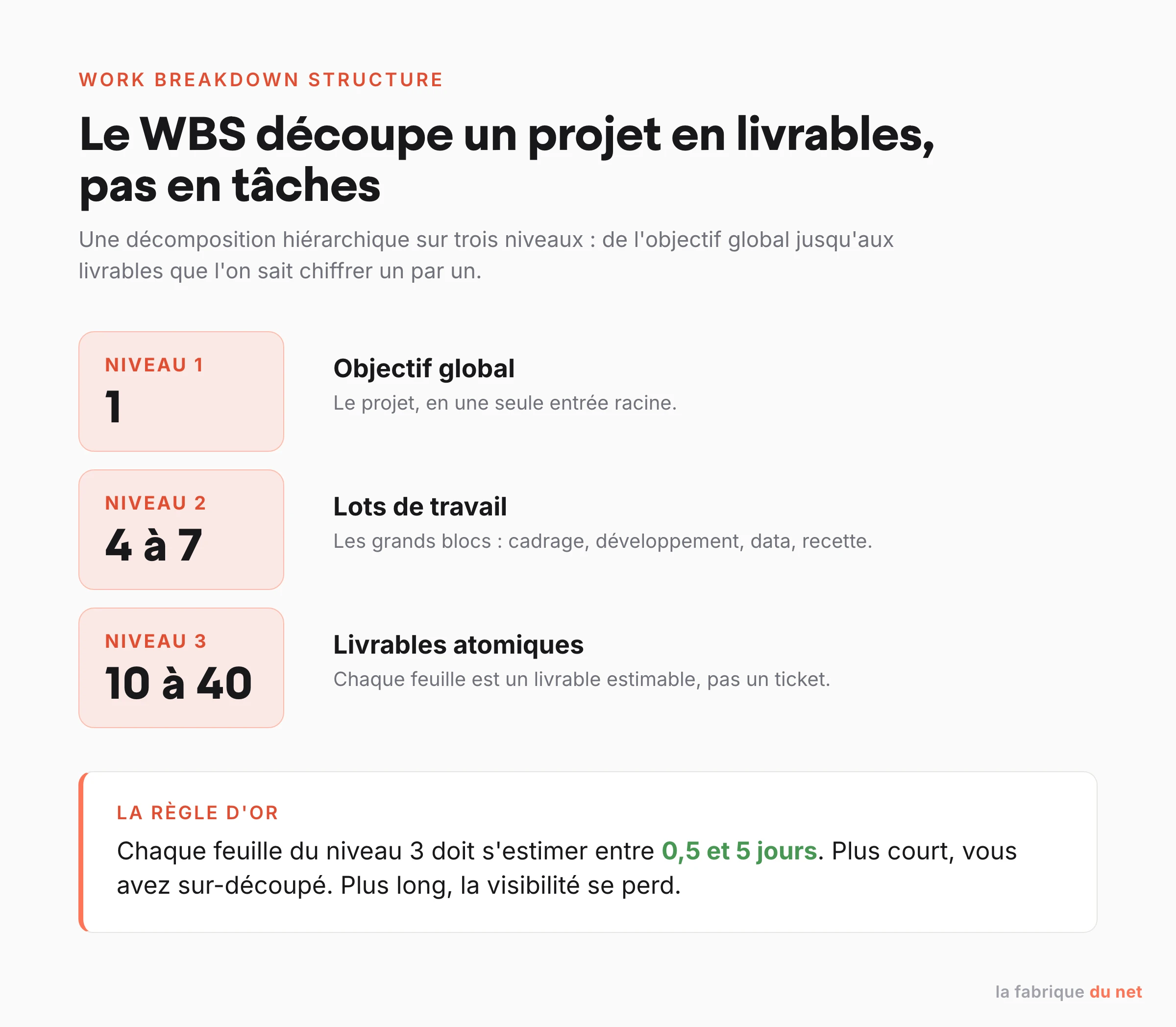

Les trois niveaux d'un WBS : objectif global, lots de travail, livrables atomiques estimables entre 0,5 et 5 jours

Un WBS absent ou bâclé est l'une des causes structurelles d'échec les plus fréquemment citées : replanifications en cascade, dérive du périmètre (le fameux scope creep), dépassements budgétaires et livrables inutilisables. Ci-dessous, les cinq outils replacés dans l'ordre où on les sort, avec un projet illustratif pour donner corps à la méthode.

Notre méthode

Cet article s'appuie sur les définitions de référence de ces méthodes (WBS, PERT, RACI) et sur des projets d'agence types. Le fil rouge ci-dessous, une refonte de back-office facturée autour de 80 k EUR sur quatre mois, est un exemple illustratif construit pour la pédagogie, pas le compte rendu d'un client réel : les chiffres servent à montrer la mécanique des outils, pas à établir un benchmark. Les définitions des cinq outils, elles, sont vérifiées auprès des sources citées en fin d'article.

La timeline d'un projet type

Prenons un projet illustratif : refonte d'un back-office SaaS B2B pour une PME industrielle. Équipe de six personnes : un sponsor client (DG), un chef de projet agence, un UX, deux développeurs, un freelance data. Voici à quel moment chaque outil entre en jeu.

Semaine Phase Outil utilisé
S1 Cadrage besoin Bête à cornes
S1-S2 Cartographie acteurs Stakeholder mapping
S2-S3 Découpe livrables WBS
S3-S4 Planning détaillé PERT
S4 et continu Responsabilités RACI
S5 à S16 Exécution Les cinq outils sont mis à jour à chaque jalon

Les cinq outils ne sont pas des étapes successives qu'on abandonne une fois passées. Ils restent vivants sur toute la durée du projet, avec une mise à jour à chaque jalon : kick-off, milestone, recette intermédiaire, livraison.

Un modèle qui réunit les cinq outils sur un seul espace est disponible en téléchargement : modèle Notion (markdown) ou modèle tableur (xlsx, importable dans Excel ou Google Sheets).

Bête à cornes : cadrer le besoin avant tout le reste

Quand : semaine 1, en présence du sponsor et de l'utilisateur final. Pourquoi : la bête à cornes est un outil d'analyse fonctionnelle du besoin. Elle force la réponse à trois questions simples avant que le périmètre ne commence à dériver.

Les trois questions canoniques

  1. À qui le produit rend-il service ? (l'utilisateur final, pas le client payeur)
  2. Sur quoi agit-il ? (objet, processus, donnée)
  3. Dans quel but ? (un gain mesurable)

Exemple appliqué au projet refonte back-office

  • À qui : les 12 opérateurs production qui saisissent 80 commandes par jour.
  • Sur quoi : le formulaire de saisie commande (3 écrans actuels, 27 champs).
  • Dans quel but : passer le temps de saisie moyen de 4 minutes à 90 secondes, et éliminer les saisies à refaire.

Format à copier dans un tableur ou Notion

Notion Notion Site officiel Lire notre test
Julien Morel Testé par Julien Morel
Question Réponse Validé par Date
À qui ? 12 opérateurs production DG + Resp. prod 04/02
Sur quoi ? Formulaire saisie commande DG + Resp. prod 04/02
Dans quel but ? Temps de saisie divisé par deux, erreurs réduites DG 04/02

Erreur fréquente

Confondre le besoin (du DG) avec l'objectif (de l'utilisateur). Si l'opérateur n'a aucun gain perçu, le projet livrera un produit qui ne sera pas adopté, quelle que soit la qualité du build. Un objectif mal défini au départ est l'une des causes de dérapage les plus fréquentes en gestion de projet.

Stakeholder mapping : qui peut faire dérailler le projet

Quand : semaines 1 à 2, juste après la bête à cornes. Pourquoi : identifier les acteurs influents qui n'ont pas été invités au kick-off, avant qu'ils ne ressortent au comité de pilotage en expliquant que personne ne les a consultés. Pour aller plus loin, voir notre guide dédié au stakeholder mapping.

Les deux axes du mapping

  • Axe pouvoir : l'influence de la personne sur la décision (faible ou fort).
  • Axe intérêt : à quel point la personne est impactée par le projet (faible ou fort).

La matrice pouvoir x intérêt

Intérêt faible Intérêt fort
Pouvoir fort Garder satisfait (rapports ciblés) Manager de près (impliquer, valider)
Pouvoir faible Surveiller (point hebdo léger) Tenir informé (briefer, écouter)

Exemple appliqué

Personne Rôle Pouvoir Intérêt Stratégie
DG Sponsor Fort Fort Manager de près
DAF Validation budget Fort Faible Garder satisfait
Resp. prod Utilisateur métier Faible Fort Tenir informé
12 opérateurs Utilisateurs finaux Faible Fort Tenir informés (démos régulières)
DSI Hébergement, sécurité Fort Faible Garder satisfait, valider l’archi en S2
Resp. commercial Peu concerné Faible Faible Surveiller

Erreur fréquente

Oublier le DSI ou la personne responsable des données personnelles sur un projet digital. Une revalidation sécurité ou RGPD qui tombe à la recette finale coûte facilement plusieurs semaines de retard, davantage si elle déclenche une refonte d'architecture.

WBS : découper le projet en livrables atomiques

Quand : semaines 2 à 3, après le stakeholder mapping et avant le planning. Pourquoi : passer d'un objectif macro à une liste de livrables qu'on sait estimer et facturer. Le WBS se définit comme la décomposition hiérarchique du travail en composants gérables, et place son absence parmi les causes structurelles d'échec projet.

La règle des trois niveaux

  • Niveau 1 : l'objectif global (une seule entrée).
  • Niveau 2 : les lots de travail (4 à 7 entrées).
  • Niveau 3 : les livrables atomiques (10 à 40 entrées, chacun estimable en jours).

Exemple de WBS pour le projet refonte back-office

1. Refonte back-office commandes
  1.1 Cadrage et UX
    1.1.1 Bête à cornes validée
    1.1.2 User flow nouvelle saisie
    1.1.3 Wireframes basse fidélité (3 écrans)
    1.1.4 Maquettes haute fidélité validées
  1.2 Développement front
    1.2.1 Composants formulaire (12 inputs)
    1.2.2 Validation côté client
    1.2.3 Intégration design system
  1.3 Développement back
    1.3.1 Refactor endpoint POST commandes
    1.3.2 Migration champs (27 vers 14)
    1.3.3 Tests unitaires, couverture supérieure à 80 %
  1.4 Data
    1.4.1 Migration historique 18 mois
    1.4.2 Dashboard temps de saisie moyen
  1.5 Recette et déploiement
    1.5.1 Recette interne (2 jours)
    1.5.2 Recette client (1 semaine)
    1.5.3 Mise en production et formation des 12 opérateurs

La règle d'or

Chaque feuille du niveau 3 doit s'estimer entre 0,5 et 5 jours. Plus court, on a sur-découpé et on se noie dans le détail. Plus long, on a sous-découpé et la visibilité se perd.

Erreur fréquente

Confondre WBS et backlog. Le WBS découpe des livrables (un dashboard, une migration), pas des tâches (un ticket de quatre heures). Le backlog se construit depuis le WBS, jamais l'inverse.

Diagramme PERT : planifier en tenant compte des dépendances

Quand : semaines 3 à 4, à partir du WBS. Pourquoi : identifier le chemin critique, c'est-à-dire la séquence de tâches qui détermine la date de livraison finale. Toute dérive sur le chemin critique décale l'ensemble du projet.

La méthode en quatre temps

  1. Lister les tâches issues du WBS niveau 3.
  2. Pour chaque tâche, identifier les prédécesseurs (ce qui doit être terminé avant).
  3. Estimer la durée optimiste, réaliste et pessimiste de chaque tâche. La durée pondérée vaut (O + 4R + P) / 6.
  4. Calculer le chemin le plus long du graphe : c'est le chemin critique.

Exemple appliqué (extrait, 8 tâches)

Tâche Durée pondérée (j) Prédécesseur Chemin critique ?
1.1.1 Bête à cornes 1 aucun oui
1.1.2 User flow 2 1.1.1 oui
1.1.3 Wireframes 3 1.1.2 oui
1.1.4 Maquettes HF 5 1.1.3 oui
1.2.1 Composants front 8 1.1.4 oui
1.3.1 Refactor endpoint 6 1.1.4 non (parallèle)
1.4.1 Migration data 4 1.3.2 non (après 1.3.2)
1.5.1 Recette interne 2 1.2.1 et 1.3.1 oui

Outils de planification les plus cités

D'après les retours publics d'éditeurs et les répertoires d'avis (G2, Capterra), les familles d'outils les plus utilisées se répartissent ainsi :

Outil Profil utilisateur typique
MS Project ETI et grands comptes, projets complexes
Excel Petite agence, freelance
Jira avec plugin Gantt Agences Scrum
Smartsheet ETI, mode hybride
Notion Startups, mode lean
Asana, ClickUp Équipes produit jeunes

Pour comparer les solutions, voir notre catégorie logiciels de gestion de projet.

Erreur fréquente

Calculer un PERT sans intégrer les dépendances externes : validations client, livraisons de sous-traitants, recette sécurité. Une dépendance externe non anticipée tombe systématiquement sur le chemin critique et se paie en jours de retard.

Matrice RACI : qui fait quoi, qui valide, qui est informé

Quand : semaine 4, en parallèle du PERT, mise à jour à chaque jalon. Pourquoi : éliminer les ambiguïtés du type « je pensais que c'était toi qui t'en occupais ». L'usage formel d'une matrice de responsabilités est associé à moins de conflits sur la propriété des décisions. Nous détaillons sa construction pas à pas dans notre guide de la matrice RACI.

Les quatre lettres

  • R (Responsible) : qui exécute. Une personne, jamais plusieurs.
  • A (Accountable) : qui valide et porte la responsabilité finale. Une seule personne par ligne.
  • C (Consulted) : qui doit être consulté avant décision. Plusieurs possibles.
  • I (Informed) : qui est informé une fois la décision prise.

Exemple appliqué (extrait, 8 livrables)

Livrable DG Chef projet agence UX Dev 1 Dev 2 Freelance data Resp. prod
Bête à cornes A R C I I I C
Wireframes I C R I I I C
Maquettes HF A C R I I I C
Endpoint POST commandes I A I R C I I
Migration data I A I C I R C
Dashboard temps saisie C A I I R C C
Recette client A R I C C C C
Formation des opérateurs I R C I I I A

Les règles d'or

  • Une seule lettre A par ligne, sans exception. Deux A par ligne, c'est n'avoir tranché personne pour décider en cas de désaccord.
  • R et A peuvent être la même personne. C'est le cas fréquent en petite équipe.
  • Pas de C ou de I sans logique : un acteur sans rôle clair sur une ligne, on ne l'inscrit pas du tout, sinon on dilue.

Erreur fréquente

Confondre l'Accountable avec le sponsor. Le sponsor (le DG ici) est A sur les jalons stratégiques : validation des maquettes finales, recette client. Sur les livrables techniques, l'A est le chef de projet ou le tech lead. Mettre le DG en A partout crée un goulot d'étranglement.

Pour la cartographie complète des rôles dans un projet digital (PO, Scrum Master, tech lead, sponsor, architecte), voir notre guide des rôles clés en gestion de projet.

Combiner les cinq outils

Le modèle à télécharger regroupe les cinq outils dans un seul fichier (Notion ou tableur), avec un onglet par outil, plus un onglet risques et un onglet suivi des décisions :

  • Bête à cornes (les trois questions cadrées).
  • Stakeholder mapping (la matrice pouvoir x intérêt et la liste des acteurs).
  • WBS (trois niveaux, jusqu'à une cinquantaine de livrables).
  • PERT (tableau de tâches avec durées O/R/P et identification du chemin critique).
  • RACI (matrice livrables x acteurs).
  • Risques et suivi des décisions (mis à jour à chaque jalon).

Téléchargement : modèle Notion (markdown) ou modèle tableur (xlsx).

FAQ

Faut-il vraiment sortir les cinq outils sur un projet de moins de 30 k EUR ?

Non. Sur un MVP de quatre semaines, la bête à cornes et un mini-RACI de quelques lignes suffisent. WBS et PERT deviennent rentables au-delà de six semaines de projet et de trois acteurs distincts. Le stakeholder mapping, lui, reste utile dès qu'il y a un sponsor et un utilisateur final différents, donc presque toujours.

WBS ou backlog produit, quelle différence ?

Le WBS découpe des livrables (un dashboard livré, une migration faite, une recette validée). Le backlog produit liste des fonctionnalités ou user stories priorisées par valeur. Sur un projet Scrum, le WBS sert au cadrage initial et au chiffrage commercial, le backlog sert au pilotage sprint après sprint. Les deux coexistent.

Une seule personne Accountable par ligne RACI, vraiment ?

Oui. C'est le seul point non négociable de la matrice. Deux A par ligne équivalent à aucun A. En cas de désaccord, la décision remonte au sponsor, ce qui crée un goulot. Si vous avez du mal à trancher, c'est souvent que le découpage des livrables n'est pas assez net.

PERT ou Gantt, lequel choisir ?

Le PERT sert à identifier le chemin critique au moment du cadrage. Le Gantt sert à communiquer le planning au client et à suivre l'avancement visuellement. En pratique, les outils modernes (Jira, MS Project, Smartsheet) génèrent les deux vues depuis le même tableau de tâches : vous n'avez plus à choisir.
