LogicielsGestion de projetTendancesGestion de projet immobilier : 7 leviers concrets et 10 logiciels chantier comparés (prix 2026)

Gestion de projet immobilier : 7 leviers concrets et 10 logiciels chantier comparés (prix 2026)

Camille Durand
Camille Durand
12 min

Piloter un programme immobilier en 2026, c'est composer avec un marché tendu : d'après le SDES (Service des données et études statistiques du ministère de la Transition écologique) et l'INSEE, la France est passée sous les 280 000 logements mis en chantier en 2024, un point bas qu'on n'avait plus connu depuis plus d'une décennie. La Fédération Française du Bâtiment (FFB) parle d'un recul de l'ordre de 40 % des mises en chantier sur trois ans. Dans ce contexte, chaque mois de retard coûte plus cher qu'avant, entre coûts de construction en hausse d'environ 30 % depuis 2020 (INSEE, indices de coûts) et contraintes réglementaires renforcées (RE2020). Voici les sept leviers qui reviennent le plus souvent dans les retours d'expérience publics des promoteurs et directeurs de programme, et un comparatif des dix logiciels de gestion de chantier les plus cités sur le marché français.

En bref. Réussir un projet immobilier neuf tient à sept leviers de pilotage : cadrer et geler le programme avant l'APS, sécuriser l'urbanisme et le risque de recours, synchroniser les plannings MOA, MOE et chantier, passer en visite hebdomadaire, tenir un registre des risques vivant, outiller la coordination des corps d'état et verrouiller la réception. Côté outillage, comptez de l'ordre de 25 à 90 EUR par utilisateur et par mois pour un logiciel de suivi de chantier, davantage pour les plateformes multi-projets à orientation BIM.

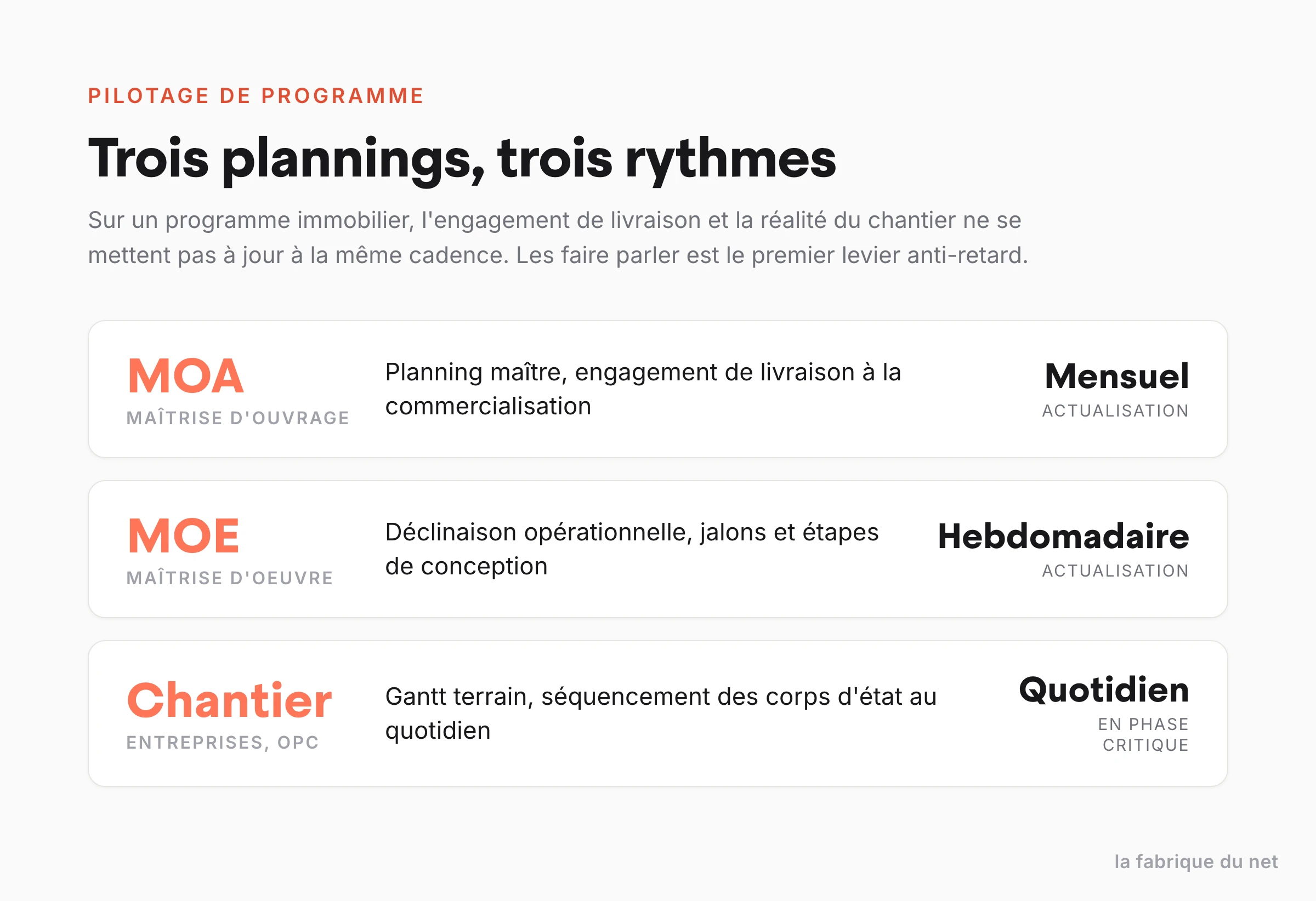

Les trois plannings d'un programme immobilier et leur rythme d'actualisation : MOA mensuel, MOE hebdomadaire, chantier quotidien

Pourquoi les programmes neufs prennent du retard

L'INSEE et le SDES documentent plusieurs causes structurelles qui se cumulent :

Facteur de retard Donnée publique
Mises en chantier en chute Sous 280 000 logements en 2024, au plus bas depuis plus d'une décennie (SDES)
Hausse des coûts de construction De l'ordre de +30 % depuis 2020 (INSEE, indices de coûts)
Recours sur permis de construire collectifs En nette hausse depuis 2019 (données ministère, SDES)
Délai d'instruction administrative De plusieurs mois à plus d'un an sur les dossiers complexes
Inflation réglementaire (RE2020) Surcoût de construction estimé entre 5 et 10 % (filière)

Trois leçons rapides.

D'abord, les retards d'origine administrative pèsent lourd. La hausse des recours sur permis de construire collectifs depuis 2019 est un signal structurel, pas conjoncturel. Anticiper l'urbanisme est devenu un levier majeur de rentabilité projet.

Ensuite, le coût et le délai sont liés. Avec des coûts matériaux en hausse d'environ 30 % en quatre ans, chaque mois de retard coûte plus cher qu'avant. Sur une opération de 12 000 m², un mois de retard se chiffre en dizaines de milliers d'euros d'intérêts intercalaires, d'indemnités et de perte commerciale.

Enfin, la coordination MOE-MOA reste le facteur le plus sous-estimé. Quand le maître d'oeuvre et le maître d'ouvrage n'ont pas le même tableau de bord, les arbitrages se prennent en retard, et chaque arbitrage tardif coûte deux à cinq semaines. Pour situer les acteurs qui interviennent à chaque phase, notre tour d'horizon des acteurs de la gestion de projet complète utilement ce panorama.

Levier 1. Cadrer le programme avant l'APS et le geler après

Le pire piège consiste à laisser le programme évoluer au-delà de l'APS (Avant-Projet Sommaire). Dans la pratique professionnelle, toute modification de programme post-APS génère un effet domino sur la conception, le chiffrage et le planning.

À sécuriser dans le programme

Élément Décision avant APS
Surface utile par typologie Validée par le commerce
Mix typologique (T1, T2, T3, T4, T5) Validé par la direction commerciale
Niveau de prestation Choix entre trois niveaux pré-définis
Performance environnementale Cible RE2020, label éventuel
Budget travaux, ratio EUR/m² SU Validé par le contrôle de gestion

Toute modification post-APS doit passer par un arbitrage formel direction commerciale, direction technique et DAF, pas un simple échange de messagerie.

Levier 2. Sécuriser l'urbanisme en amont, et le recours

Les recours sur permis de construire collectifs sont en nette hausse depuis 2019 d'après les données du ministère (SDES). C'est devenu un risque structurel. Trois actions concrètes ressortent des retours d'expérience publiés par les fédérations professionnelles du bâtiment :

  • Concertation publique avant dépôt : deux à quatre réunions riverains, ouverture des ateliers d'urbanisme. Budget indicatif de 8 à 15 k EUR. Bénéfice : une réduction du taux de recours en désamorçant l'incompréhension locale.
  • Un PC juridiquement solide : faire valider le dossier par un avocat spécialisé en urbanisme avant dépôt. Budget de 4 à 8 k EUR. Évite les vices de forme qui font perdre six à quatorze mois.
  • Prêt à riposter : disposer d'un avocat mobilisable pour répondre aux recours dans le délai contentieux de deux mois.

Levier 3. Synchroniser les plannings MOA, MOE et chantier

Le planning MOA est l'engagement de livraison pris à la commercialisation. Le planning MOE en est la déclinaison opérationnelle. Le planning entreprises (Gantt chantier) est la réalité quotidienne. Les trois doivent se parler.

Cadence de replanning recommandée

Planning Fréquence de mise à jour
Planning maître MOA Mensuelle
Planning MOE (étapes, jalons) Hebdomadaire
Planning entreprises (chantier) Quotidienne en phase critique

Un planning maître MOA non actualisé depuis plus de trois mois est un signal d'alerte : le comité de direction prend alors ses décisions sur la base d'un planning fictif. Le rôle structurant du calendrier en gestion de projet vaut ici pleinement.

Levier 4. Suivre l'avancement en visite hebdomadaire, pas mensuelle

La visite hebdomadaire (environ 1h30 sur place avec l'OPC, la MOE et l'entreprise pilote) est devenue un standard chez les promoteurs nationaux et les bailleurs sociaux. Son bénéfice principal : détecter une dérive à deux semaines, pas à six. Sur un chantier de dix-huit mois, cela représente plusieurs mois de retard évités sur les ajustements de séquencement et d'approvisionnement.

Format de la visite hebdomadaire

  • Tour de chantier (environ 45 min) : avancement réel comparé au planning, points de friction.
  • Salle de réunion (environ 30 min) : décisions, arbitrages, actions avec un responsable et une date.
  • Compte rendu envoyé sous 24 h, sans report à la semaine suivante.

Levier 5. Tenir les risques dans un registre vivant

Un registre des risques actualisé chaque semaine, partagé entre MOA, MOE et OPC. Format minimal :

Risque Probabilité (1-5) Impact (1-5) Score Responsable Action
Pénurie carrelage 28x28 4 3 12 OPC Commande passée, livraison programmée
Recours PC voisinage 2 5 10 Direction juridique Médiation engagée
Carences entreprise lot CVC 3 4 12 Direction technique Plan B mobilisé
Aléa sol secteur nord 3 4 12 MOE Étude G2 complémentaire en cours

Le registre formalisé est l'un des facteurs qui distinguent les programmes qui glissent peu de ceux qui dérapent fortement. Les guides du PMI sur la gestion de projet construction (PMBOK Construction Extension) recommandent une revue de risques au moins hebdomadaire en phase active.

Levier 6. Outiller la coordination des corps d'état

Sur un programme de 80 logements, vous mobilisez typiquement 18 à 22 corps d'état, 40 à 70 sous-traitants et 200 à 400 personnes qui passent sur le chantier. Sans outil de coordination dédié, la maille devient ingérable. Le comparatif de logiciels plus bas détaille les options.

Levier 7. Verrouiller la réception et la levée de réserves

Une part importante des retards de livraison vient de réserves non levées dans les temps. Le moment critique reste l'OPR (Opérations Préalables à la Réception). Trois règles :

  • OPR à J-60 de la livraison, pas J-20. Le temps de gestion des réserves est régulièrement sous-estimé.
  • Liste de réserves dans le logiciel chantier, plutôt que sur papier ou tableur local, pour la traçabilité et les notifications automatiques.
  • Réception par lot : au-delà de 50 logements, livrer en deux ou trois vagues plutôt qu'en une fois lisse la charge OPR.

Dix logiciels de gestion de chantier utilisés en France

D'après les benchmarks publics, les retours d'utilisateurs sur Capterra et G2 et les présentations éditeurs, voici dix outils fréquemment cités par les promoteurs et OPC français. Les fourchettes de prix sont indicatives, relevées ou estimées en juillet 2026 : elles varient fortement selon le volume d'utilisateurs et les modules retenus.

Logiciel Éditeur Cas d'usage principal Prix indicatif
BatiScript Batiscript Réception, OPR, levée de réserves 40-60 EUR/utilisateur/mois
Finalcad Orisha (ex-Finalcad) Suivi de chantier complet, mobile 50-80 EUR/utilisateur/mois
ProjectSight Trimble Coordination MOA-MOE, BIM 90-140 EUR/utilisateur/mois
Kairnial thinkproject Plans, visa, BIM, levée de réserves 45-75 EUR/utilisateur/mois
Procore Procore Technologies Suivi multi-projets, grand programme Sur devis
BIM Track Newforma Suivi des anomalies BIM Autour de 50 EUR/utilisateur/mois
Plannerly Plannerly Planning BIM, BEP 30-55 EUR/utilisateur/mois
Eudonet Promotion Eudonet CRM commercial orienté promoteurs 65-95 EUR/utilisateur/mois
LetsBuild (ex-Aproplan) LetsBuild Suivi de chantier, levée de réserves 40-70 EUR/utilisateur/mois
Mobix Chantier Mobix Pointage, tâches, photo géolocalisée 25-45 EUR/utilisateur/mois

Page d'accueil de Kairnial, désormais intégré à la plateforme thinkproject, positionnée sur la gestion QHSE de chantier

Kairnial est aujourd'hui commercialisé au sein de la plateforme thinkproject. Capture réalisée en juillet 2026.

Page d'accueil française de Procore, plateforme de gestion de projet de construction du DCE à la GPA

Procore se positionne sur le suivi multi-projets, du DCE à la garantie de parfait achèvement. Capture réalisée en juillet 2026.

Notre méthode. Nous n'avons pas déployé ces dix outils sur un chantier réel. Ce comparatif s'appuie sur les documentations et pages publiques des éditeurs (visitées et capturées en juillet 2026), les catégories de logiciels de gestion de projet de La Fabrique du Net et les avis publics agrégés sur Capterra et G2. Les prix sont des fourchettes indicatives, sans devis nominatif : demandez toujours une tarification personnalisée. Deux éditeurs ont récemment changé de marque, ce que confirment nos captures : Finalcad relève désormais d'Orisha et Kairnial de thinkproject.

Comment choisir : trois questions de cadrage

  • Avez-vous une chaîne BIM mature ? Si oui, Kairnial (thinkproject), ProjectSight ou BIM Track sont taillés pour. Sinon, Finalcad ou LetsBuild suffisent.
  • Vos chefs de chantier travaillent-ils plutôt sur mobile ou sur PC ? Mobile d'abord : Finalcad, Mobix, LetsBuild. PC : Procore, ProjectSight.
  • Multi-projets ou mono-projet ? Au-delà de cinq chantiers simultanés : Procore, Kairnial, ProjectSight. Mono-projet ou deux à trois chantiers : Finalcad, LetsBuild, Mobix suffisent largement.

Trois typologies de projets, ce qui change concrètement

Plutôt que des cas individuels, voici les trois typologies les plus fréquentes et leurs spécificités de pilotage.

Promotion résidentielle collective de 50 à 100 logements

Le retard typique observé sur ce segment se mesure plutôt en semaines qu'en mois, et provient majoritairement de la coordination inter-lots (étanchéité-bardage, second oeuvre-CVC). Le levier principal : un point hebdomadaire d'enchaînement des livraisons entre MOE, OPC et entreprises pilotes. Coût de trois à quatre heures de réunion par semaine, gain typique de quatre à huit semaines sur dix-huit mois.

Tertiaire de 8 000 à 15 000 m² (bureaux, mixte)

Sur ce segment, les retards viennent davantage des aléas matières (acier structurel, ascenseurs, équipements CVC) et des avenants techniques. Le levier principal : un registre des risques actualisé chaque semaine, partagé entre MOA, MOE, OPC et AMO. Quand un risque de pénurie d'acier structurel remonte tôt, anticiper la commande de six à huit mois (au lieu des quatre prévus) sauve plusieurs semaines de glissement.

Résidence senior, résidence étudiante, programmes spécialisés (50 à 100 lots)

Ces programmes sont particulièrement sensibles à l'urbanisme et au recours. Le levier différenciant : la concertation publique en amont, typiquement quatre réunions sur six mois avant dépôt du PC. Coût de 10 à 15 k EUR. Bénéfice : un PC obtenu sans recours, quand les programmes voisins sont attaqués. Le gain en cas de recours évité se compte en mois, de six à quatorze selon les juridictions.

FAQ

Quelle est la durée moyenne d'une promotion immobilière en France ?

Sur les programmes neufs collectifs de taille moyenne, la durée totale, de l'acquisition foncière à la livraison, tourne autour de 36 à 40 mois : environ 8 mois de conception et urbanisme, 6 mois de commercialisation et de financement, 20 mois de travaux, 4 mois d'OPR et de livraison. Les programmes tertiaires sont en général un peu plus rapides en phase chantier mais plus complexes en phase amont.

Quel logiciel choisir pour une petite opération de moins de 30 logements ?

Finalcad, LetsBuild ou Mobix Chantier sont les plus pertinents : coût mensuel total raisonnable (de l'ordre de 200 à 400 EUR), prise en main rapide, usage mobile d'abord. Au-delà de 50 logements ou en multi-programmes, Procore ou Kairnial deviennent rentables.

MOE et OPC, est-ce la même chose ?

Non. La MOE (Maîtrise d'Oeuvre) conçoit et fait exécuter conformément au projet. L'OPC (Ordonnancement, Pilotage, Coordination) gère le planning détaillé et la coordination opérationnelle des corps d'état. Sur les petits programmes, la mission OPC est parfois assurée par la MOE. Au-delà de 50 logements, séparer les deux est la norme.

Combien coûte un AMO (Assistance Maîtrise d'Ouvrage) sur un programme ?

Cela varie selon la mission. Sur un programme de 60 à 100 logements, comptez 1,5 à 3 % du coût travaux pour une mission AMO complète (programmation, suivi conception, suivi travaux, OPR). Sur un programme tertiaire complexe, le ratio monte à 3 à 5 %. Le retour sur investissement d'un bon AMO se mesure surtout en risques évités.

Combien d'OPR faut-il prévoir avant la réception ?

Au minimum trois passes : J-60 (pré-OPR, équipe MOE et entreprise pilote), J-30 (OPR officielle avec MOA, MOE, bureaux d'études et OPC), J-7 (vérification des levées). Sur un programme de 80 logements, le temps cumulé OPR atteint 8 à 12 jours-homme. Sous-estimer ce temps fait glisser la livraison.

Le BIM est-il indispensable en 2026 ?

Il est difficilement contournable sur les projets tertiaires de plus de 5 000 m² et les programmes publics, où la commande publique impose souvent un niveau BIM structuré. Une part croissante des acteurs de la filière considère désormais le BIM comme stratégique, et plusieurs ressources citées par Construction21 rapportent un retour sur investissement mesurable en deux à trois ans, avec une réduction des reprises et des réserves en phase chantier. Sur le résidentiel privé de moins de 30 logements, l'intérêt reste plus discuté. Pour aller plus loin sur l'outillage commercial des programmes, voir aussi notre analyse de l'usage d'un CRM immobilier.
