Le diagramme PERT est un outil de planification qui aide à organiser les tâches d’un projet, à repérer leurs dépendances et à identifier le chemin critique, celui qui commande la durée totale. Cet article détaille la méthode pas à pas, calculs à l’appui, puis les logiciels qui permettent de la mettre en oeuvre.
Diagramme PERT : en bref
- Définition : un réseau qui représente les tâches d’un projet, leurs dépendances et le chemin critique.
- Durée d’une tâche : estimée par la méthode des 3 points, via la formule pondérée (Optimiste + 4 x Probable + Pessimiste) / 6.
- Chemin critique : la séquence de tâches la plus longue ; ses tâches ont une marge nulle et ne tolèrent aucun retard.
- Marges : calculées à partir des dates au plus tôt et au plus tard, elles indiquent le retard acceptable sur les tâches non critiques.
- Outils : Monday, Wrike, Miro ou ProjectLibre facilitent la construction du réseau et le recalcul automatique des marges.

En décomposant le projet en tâches, en identifiant le chemin critique et en impliquant les équipes, le PERT sécurise les délais et aide à maîtriser les risques. Il n’est qu’une brique du cadrage projet : pour le situer parmi les autres méthodes (bête à cornes, découpage en livrables, matrice des responsabilités), voir notre panorama des méthodes de cadrage projet.
Définition et utilité du diagramme PERT
Un outil de planification et d’optimisation de projet
Le diagramme PERT (Program Evaluation and Review Technique) est un outil de planification des projets d’envergure. Il a été développé à la fin des années 1950 pour le programme de missiles Polaris de la marine américaine, un chantier réputé pour avoir gagné un temps de développement considérable grâce à cette méthode. Le PERT aide à déterminer les étapes essentielles, à établir un calendrier réaliste et à suivre l’avancement une fois le projet lancé.
On l’utilise en amont du projet, pour identifier les tâches clés, leurs dépendances et optimiser leur enchaînement. Il est particulièrement utile lorsque plusieurs activités peuvent être menées en parallèle et qu’il faut anticiper les points de blocage.
| Élément | Caractéristique |
|---|---|
| Tâches | Représentées par des flèches |
| Étapes | Représentées par des cercles |
| Connexions | Liens entre tâches selon leurs dépendances |
| Chemin critique | Séquence de tâches la plus longue |
| Marge | Retard possible sans impact sur la fin du projet |
Visualiser les tâches, leurs connexions et le chemin critique
Le diagramme PERT permet de visualiser l’ensemble des tâches d’un projet, leurs connexions et leurs dépendances. Contrairement au diagramme de Gantt, surtout utilisé pendant le projet pour le suivi, le PERT intervient en amont pour planifier et optimiser les tâches. Le chemin critique, séquence de tâches la plus longue, donne la durée minimale de réalisation du projet : les tâches qui s’y trouvent ont une marge nulle et ne doivent pas prendre de retard, sous peine de décaler la date de fin.
Construire un diagramme PERT pas à pas

Lister les tâches et leurs antécédents
La première étape consiste à lister exhaustivement les tâches nécessaires et à préciser, pour chacune, ses antécédents, c’est-à-dire les tâches qui doivent être terminées avant qu’elle ne commence. Impliquer les équipes à ce stade améliore la précision et l’adhésion. Prenons un projet simple à sept tâches, qui servira de fil rouge :
| Tâche | Durée (jours) | Antécédent(s) |
| A | 2 | aucun |
| B | 8 | aucun |
| C | 5 | A |
| D | 2 | B |
| E | 6 | B |
| F | 5 | E |
| G | 3 | A, D |
Estimer les durées avec la méthode des 3 points
Pour estimer la durée d’une tâche de façon réaliste, la méthode des 3 points est recommandée. Elle consiste à évaluer un temps optimiste, probable et pessimiste, puis à calculer une moyenne pondérée avec la formule (Optimiste + 4 x Probable + Pessimiste) / 6. Cette pondération donne davantage de poids au scénario probable tout en tenant compte de l’incertitude.
Exemple pour une tâche de développement :
- Temps optimiste : 10 jours (si tout se passe parfaitement)
- Temps probable : 15 jours
- Temps pessimiste : 25 jours (en cas de problème)
La durée retenue est alors de (10 + 4 x 15 + 25) / 6 = 95 / 6, soit environ 16 jours. Une estimation nettement plus fiable qu’une évaluation approximative.
Relier les tâches en un réseau d’étapes et de dépendances
Une fois les tâches et durées connues, on construit le réseau en les reliant selon leur logique de dépendances. Les tâches sont symbolisées par des flèches, les étapes par des cercles. Si nécessaire, des tâches fictives de durée nulle matérialisent des liens indirects entre activités.
On calcule ensuite deux jeux de dates pour chaque étape. La date au plus tôt est la somme de la date au plus tôt de l’étape précédente et de la durée de la tâche ; en cas de chemins multiples, on retient la valeur la plus grande. On procède à l’inverse pour les dates au plus tard, en partant de la fin du projet et en soustrayant les durées, en retenant cette fois la valeur la plus petite. La différence entre ces deux dates fait apparaître les marges.

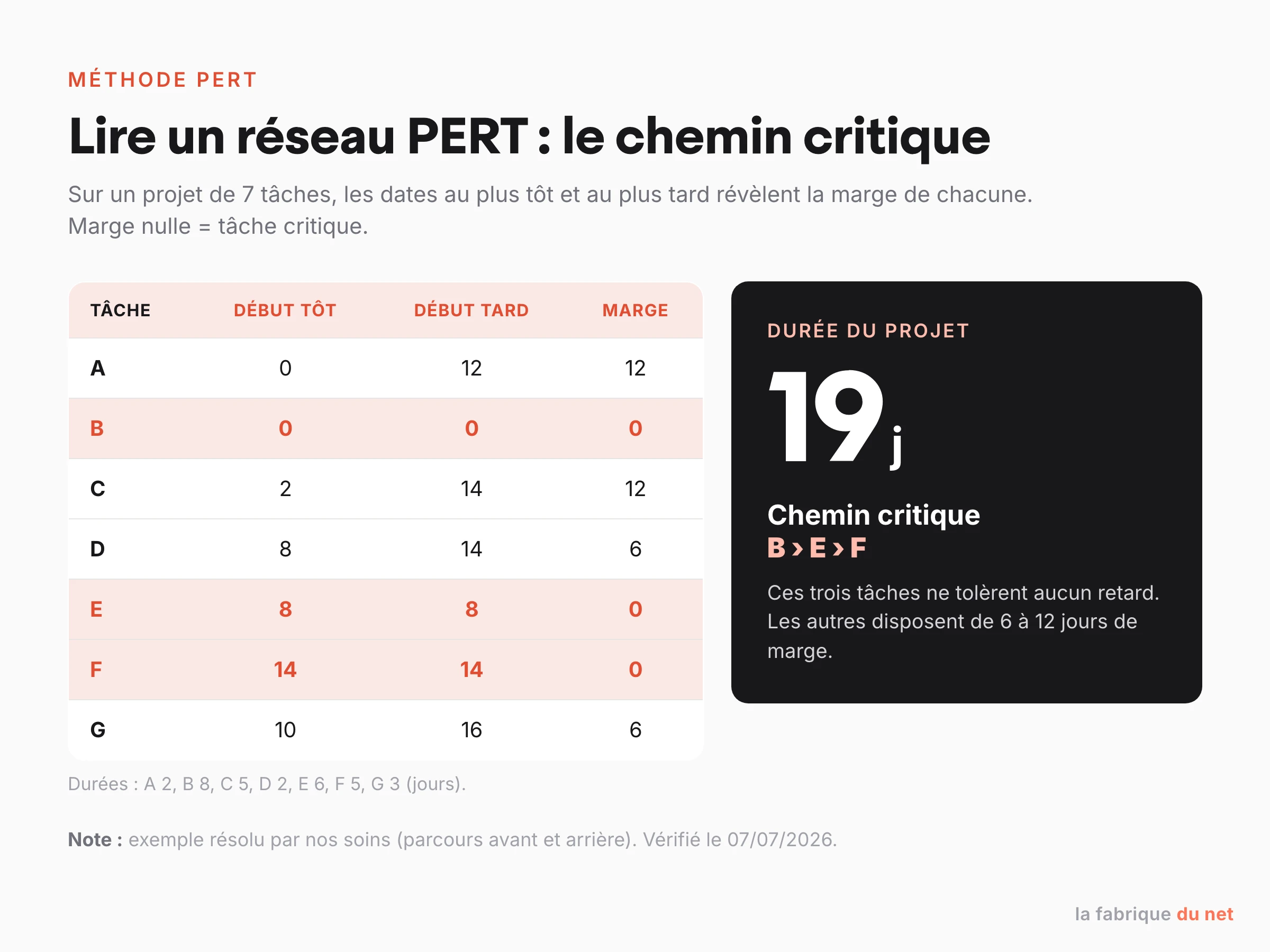

Chemin critique et marges : l’exemple résolu
Appliquons ces calculs à notre projet de sept tâches. Le parcours avant (des débuts vers la fin) donne les dates au plus tôt, le parcours arrière (de la fin vers le début) donne les dates au plus tard. La marge totale d’une tâche est l’écart entre son début au plus tard et son début au plus tôt.
| Tâche | Début au plus tôt | Fin au plus tôt | Début au plus tard | Marge totale |
| A | 0 | 2 | 12 | 12 |
| B | 0 | 8 | 0 | 0 |
| C | 2 | 7 | 14 | 12 |
| D | 8 | 10 | 14 | 6 |
| E | 8 | 14 | 8 | 0 |
| F | 14 | 19 | 14 | 0 |
| G | 10 | 13 | 16 | 6 |
La durée minimale du projet est de 19 jours. Le chemin critique est la séquence B, E, F (8 + 6 + 5 = 19) : ses trois tâches ont une marge nulle, tout retard sur l’une d’elles décale la fin du projet. À l’inverse, les tâches A et C disposent de 12 jours de marge, D et G de 6 jours : elles peuvent glisser dans cette limite sans compromettre l’échéance. C’est précisément ce que le PERT donne à voir et qu’un simple planning à barres ne calcule pas.
Exploiter et actualiser le diagramme PERT
Prioriser les tâches du chemin critique
Le PERT donne une vision globale du projet et aide à arbitrer les priorités. En cas de conflit de ressources entre deux tâches menées en parallèle, on protège en priorité celle qui est sur le chemin critique. Dans notre exemple, si les tâches C (marge 12) et E (marge 0) réclamaient la même ressource, elle irait à E : la marge de C permet de la décaler sans risque, ce que la marge nulle de E interdit.
Actualiser le réseau au fil des aléas
Comme tout outil de pilotage, le diagramme PERT doit être réévalué en cours de projet pour refléter l’avancement réel : retards, problèmes techniques, tâches ajoutées. À chaque mise à jour, les marges se recalculent, et une tâche qui prend du retard peut basculer sur le chemin critique. Il est utile de désigner un responsable de cette mise à jour (voir la matrice RACI) et d’adopter un code couleur pour distinguer les tâches critiques ou en retard.
Diagramme PERT ou diagramme de Gantt ?

Le diagramme PERT est une représentation en réseau, orientée sur les dépendances et l’estimation de durée à un stade précoce. Le diagramme de Gantt est une représentation à barres, plus granulaire et linéaire : on y lit facilement la durée totale, du début à l’achèvement de la dernière activité, et sa construction est plus simple. En revanche, le Gantt ne comporte pas de formule pour estimer les durées ni pour calculer les marges : le PERT est nettement plus performant sur ce terrain. En pratique, les deux se complètent : le PERT pour planifier et calculer, le Gantt pour suivre.
Les logiciels pour construire un diagramme PERT
Construire et surtout actualiser un réseau PERT à la main devient vite fastidieux. Des outils collaboratifs centralisent les tâches, recalculent les marges et fluidifient la communication de l’équipe projet. Voici quatre solutions couramment utilisées.
Monday : l’organisateur visuel polyvalent

Monday est un logiciel de gestion de projet visuel et intuitif qui s’adapte bien à la logique PERT. Ses tableaux personnalisables facilitent la liste des tâches, l’estimation des durées et le suivi des dépendances. Il permet aussi de poser des jalons, de collaborer en temps réel et de générer des vues chronologiques ou en Gantt qui complètent l’approche PERT. Découvrez notre avis sur Monday.
Wrike : le pilotage en temps réel

Wrike est une solution de gestion de projet conçue pour le pilotage en temps réel et la visibilité sur l’avancement. Elle intègre la planification, l’affectation des ressources et la visualisation des dépendances. Pour un usage lié au PERT, Wrike permet de créer des chronologies détaillées, d’automatiser les alertes de retard et de suivre les écarts entre le planning initial et la réalité. Découvrez notre avis sur Wrike.
Miro : le tableau blanc collaboratif

Miro est un tableau blanc collaboratif en ligne, particulièrement utile pour la phase de préparation. Il permet de créer des schémas personnalisés, de relier visuellement les tâches et d’impliquer toute l’équipe dans la modélisation du projet. Ses bibliothèques de modèles et ses fonctions de coédition en font un bon choix pour les ateliers de planification. Découvrez notre avis sur Miro.
ProjectLibre : le calcul automatique du réseau
Pour générer le réseau et laisser le logiciel faire les calculs, une solution open source comme ProjectLibre propose un module PERT. Il suffit de renseigner les tâches, leurs dépendances et leurs durées : l’outil construit le réseau, identifie le chemin critique et calcule les marges, puis répercute chaque modification en temps réel. L’objectif reste le même quel que soit l’outil : disposer d’un diagramme toujours à jour.
Notre méthode
L’exemple chiffré de cet article a été résolu par nos soins (parcours avant et arrière, calcul des marges et du chemin critique) afin d’illustrer la méthode de bout en bout ; vous pouvez le refaire pour le vérifier. Les logiciels cités ont été retenus pour leur prise en charge des dépendances et des marges, et leurs pages publiques ont été consultées le 07/07/2026. Nous ne présentons pas de classement : le bon outil dépend de la taille de votre projet et des habitudes de votre équipe.
Avantages et limites du diagramme PERT
Les points forts du PERT :
- Une visualisation claire des tâches et de leurs dépendances ;
- L’identification du chemin critique et le calcul des marges ;
- Une meilleure estimation des délais grâce à la méthode des 3 points ;
- Une aide à la gestion des risques et à la coordination des équipes.
Ses limites :
- Un temps de construction élevé, peu adapté aux très petits projets ;
- Une estimation des durées qui reste en partie subjective ;
- Une actualisation exigeante sur les projets de grande ampleur.
Bien utilisé, le PERT clarifie les priorités, sécurise les délais et fédère les équipes. Il demande un investissement initial, mais le temps gagné ensuite sur l’allocation des ressources le rend précieux pour les entrepreneurs et les PME qui pilotent des projets complexes.
