Lancer un projet ERP sans cahier des charges, c'est comme construire une usine sans plan : chaque intégrateur consulté comprend autre chose, les devis deviennent incomparables et les dérapages budgétaires arrivent dès la phase de paramétrage. Le cahier des charges ERP est le document qui formalise vos besoins, cadre le périmètre et sécurise vos choix avant de signer. Ce guide vous explique comment le construire, section par section ; en bas de page, un générateur interactif gratuit produit la trame de votre cahier des charges en quelques minutes.
Pourquoi rédiger un cahier des charges ERP ?
Un ERP (Enterprise Resource Planning, ou progiciel de gestion intégré) touche le cœur de l'entreprise : comptabilité, achats, stocks, production, paie, ventes. Le déployer engage souvent plusieurs années et un budget conséquent. Le cahier des charges sert quatre objectifs concrets :
- Aligner la direction, les métiers et la DSI sur un périmètre commun avant toute consultation.
- Obtenir des devis comparables : chaque éditeur ou intégrateur répond sur la même base.
- Réduire les oublis de cadrage qui se paient cher en phase de paramétrage ou de tests.
- Disposer d'un référentiel contractuel pour arbitrer les écarts pendant le projet.
Distinguez le cahier des charges fonctionnel (les usages métiers réels, ce que le guide privilégie) du volet technique (infrastructure, hébergement, sécurité). Les deux comptent, mais c'est le fonctionnel qui détermine si l'ERP servira vraiment vos équipes au quotidien.

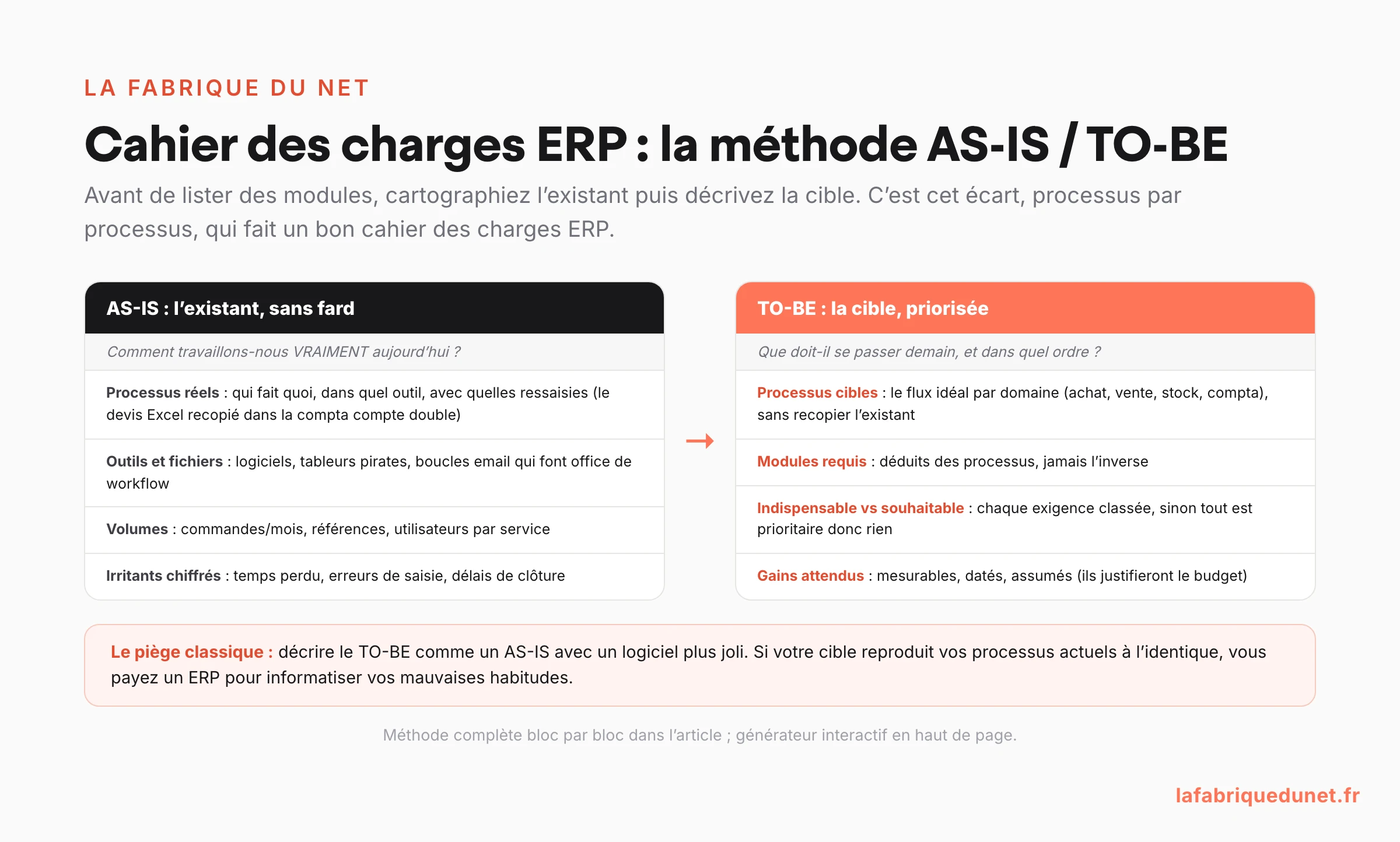

Cartographier vos processus : l'AS-IS et le TO-BE
Avant de lister des fonctionnalités, décrivez comment vous travaillez réellement aujourd'hui (l'AS-IS) puis comment vous voulez travailler demain (le TO-BE). Cet exercice est le cœur d'un bon cahier des charges, et c'est précisément ce que la plupart des modèles téléchargeables négligent.
- AS-IS : tracez vos flux existants (de la commande à la facturation, de l'approvisionnement au stock), les outils utilisés, les ruptures et les ressaisies manuelles.
- TO-BE : définissez les processus cibles, les automatisations attendues et les indicateurs que vous voudrez piloter.
- Identifiez les écarts entre les deux : ce sont eux qui justifient le projet et orientent le choix de l'ERP.
Astuce : hiérarchisez chaque besoin (indispensable, souhaité, optionnel). Vous éviterez les "usines à gaz" et garderez la main sur le budget lors des arbitrages.
Décrire les modules fonctionnels attendus
Détaillez, module par module, les fonctions dont vous avez besoin. N'écrivez pas "gestion des stocks" mais ce que vous attendez précisément : gestion multi-entrepôts, traçabilité par lot, inventaire tournant, etc. Les briques les plus courantes :
- Finance & comptabilité : comptabilité générale et analytique, trésorerie, immobilisations, clôtures, reporting réglementaire.
- Achats : demandes d'achat, workflow de validation, suivi fournisseurs, réceptions, rapprochement facture/commande.
- Stocks & logistique : multi-sites, traçabilité, réapprovisionnement, préparation de commandes, lien WMS.
- Production : nomenclatures, gammes, ordres de fabrication, planification (MRP), suivi d'atelier, maintenance.
- Ressources humaines : dossiers salariés, temps et absences, interface ou module de paie.
- Ventes : devis, commandes, facturation, tarifs et remises, suivi du chiffre d'affaires.
Précisez aussi vos besoins transverses : multi-sociétés, multi-devises, multilingue, conformité sectorielle (agroalimentaire, pharma, BTP…).
ERP du marché ou solution sur mesure ?
La plupart des PME et ETI s'orientent vers un ERP du marché paramétrable plutôt qu'un développement spécifique. Votre cahier des charges doit permettre de confronter votre besoin aux solutions disponibles, sans préjuger du gagnant :
- SAP (dont S/4HANA) : positionné grands comptes et ETI structurées, riche mais exigeant en intégration.
- Odoo : modulaire et open source, apprécié des PME pour sa souplesse.
- Sage, Microsoft Dynamics 365, Cegid, Divalto et de nombreux ERP métiers : chacun avec ses points forts sectoriels.
Règle de bon sens : visez un maximum de couverture en standard et limitez les développements spécifiques. Chaque spécifique alourdit le coût initial, complique les montées de version et augmente la dette technique. Réservez le sur-mesure à ce qui constitue un vrai avantage concurrentiel.
Reprise et qualité des données
C'est le poste le plus sous-estimé des projets ERP, et l'un des principaux facteurs de retard. Anticipez-le dans le cahier des charges :
- Listez les données à reprendre : tiers (clients, fournisseurs), articles, comptabilité, encours, historiques.
- Décidez du périmètre d'historique : tout reprendre coûte cher et fige les défauts du passé ; souvent un historique limité suffit.
- Prévoyez une phase de nettoyage et de dédoublonnage avant migration : un ERP propre démarre sur des données propres.
- Définissez les règles de validation et un jeu de tests de réconciliation (soldes comptables, quantités en stock).
Intégrations avec votre système d'information
Un ERP ne vit pas isolé. Recensez les applications avec lesquelles il devra dialoguer et le sens des échanges :
- Outils commerciaux et CRM (si la relation client reste gérée à part), site e-commerce, EDI, WMS, MES, paie, BI.
- Pour chaque flux : nature des données, fréquence (temps réel, batch), volume, et technologie attendue (API, connecteurs natifs, fichiers).
Précisez aussi les exigences de sécurité et d'hébergement : SaaS ou on-premise, localisation des données, RGPD, sauvegardes, disponibilité.
Utilisateurs, droits et conduite du changement
Le meilleur ERP échoue s'il n'est pas adopté. Documentez la dimension humaine :
- Nombre et profils d'utilisateurs par module (impacte les licences).
- Droits et rôles : qui voit et fait quoi, séparation des fonctions, validations.
- Formation : format, key users, supports, accompagnement au démarrage.
- Conduite du changement : communication interne, sponsors, gestion des résistances. Un point quasi absent des modèles concurrents, et pourtant décisif.
Stratégie de déploiement : big bang ou progressif ?
Indiquez la trajectoire de mise en service souhaitée, car elle influence le coût et le risque :
- Big bang : bascule de tous les modules et sites en une fois. Plus rapide et cohérent, mais risque concentré le jour J.
- Déploiement progressif : par module, par site ou par société. Plus sûr et plus digeste pour les équipes, mais projet plus long et phases de cohabitation à gérer.
Il n'y a pas de bonne réponse universelle : le choix dépend de votre taille, de votre tolérance au risque et de vos ressources internes. Posez la question dans le cahier des charges pour que les intégrateurs vous conseillent.
Budget : licences, intégration et coût total de possession
Un budget ERP ne se résume pas au prix des licences. Raisonnez en coût total de possession (TCO) sur 3 à 5 ans :
- Licences ou abonnement (SaaS facturé par utilisateur et par mois, ou licence + maintenance annuelle).
- Intégration et services : cadrage, paramétrage, développements spécifiques, reprise de données, formation. C'est souvent le poste le plus lourd, fréquemment supérieur au coût des licences.
- Coûts récurrents : maintenance, support, montées de version, infrastructure.
- Coûts internes : temps mobilisé par vos équipes, souvent oublié.
Les fourchettes varient énormément selon la taille, le nombre d'utilisateurs, le nombre de modules et le niveau de spécifique : un projet de PME mono-site n'a rien à voir avec un déploiement multi-sociétés. Plutôt que d'avancer un chiffre trompeur, faites chiffrer plusieurs intégrateurs sur la base du même cahier des charges : c'est la seule façon d'obtenir une estimation fiable et de négocier.
Choisir son intégrateur ERP
Le succès tient autant à l'intégrateur qu'au logiciel. Évaluez : l'expérience sur votre secteur et votre taille, des références vérifiables, la méthodologie de projet, la proximité et la pérennité du partenaire. Demandez systématiquement à parler à un client comparable.
Pour comparer des intégrateurs et éditeurs ERP qualifiés, vous pouvez consulter notre annuaire d'agences et d'intégrateurs et leur transmettre directement votre cahier des charges pour obtenir des devis comparables.
Les erreurs fréquentes à éviter
- Décrire des fonctionnalités sans avoir cartographié les processus métiers.
- Tout vouloir en spécifique au lieu d'exploiter le standard de l'ERP.
- Sous-estimer la reprise de données et la conduite du changement.
- Comparer des devis bâtis sur des périmètres différents.
- Oublier les coûts récurrents et le temps interne dans le budget.
- Rédiger un cahier des charges figé : c'est un document vivant, qui s'affine avec les intégrateurs.
Générez votre cahier des charges ERP gratuitement
Pour passer de la théorie à un livrable, utilisez notre générateur de cahier des charges interactif ci-dessous. Vous répondez à une série de questions guidées (périmètre, modules, utilisateurs, intégrations, budget, échéance) et obtenez une trame structurée et exportable, prête à être transmise à des intégrateurs. C'est gratuit, et aucun modèle concurrent ne propose ce niveau d'accompagnement en ligne.
Foire aux questions
Qu'est-ce qu'un cahier des charges ERP ?
C'est le document qui formalise les besoins d'une entreprise avant de choisir et déployer un ERP. Il décrit l'organisation, les processus métiers, les modules attendus, les contraintes techniques et le budget, et sert de référence contractuelle pour consulter et comparer les intégrateurs.
Comment rédiger un cahier des charges ERP ?
Présentez l'entreprise et le projet, cartographiez vos processus actuels (AS-IS) et cibles (TO-BE), détaillez les besoins module par module, précisez les intégrations, la reprise de données, les utilisateurs et le budget. Le plus simple : partir d'une trame éprouvée comme notre générateur gratuit pour ne rien oublier.
Existe-t-il un modèle de cahier des charges ERP gratuit ?
Oui. Au lieu d'un simple PDF ou Excel à remplir seul, notre générateur interactif gratuit vous pose les bonnes questions et produit une trame structurée et exportable, adaptée à votre projet et prête à transmettre à des intégrateurs.
Quel budget prévoir pour un projet ERP ?
Le budget dépend de la taille de l'entreprise, du nombre d'utilisateurs et de modules, du niveau de personnalisation et du mode d'hébergement. Raisonnez en coût total de possession sur 3 à 5 ans (licences, intégration, reprise de données, formation, maintenance, temps interne). La meilleure estimation reste plusieurs devis bâtis sur le même cahier des charges.
Faut-il déployer l'ERP en big bang ou progressivement ?
Le big bang bascule tout en une fois : rapide mais risqué. Le déploiement progressif avance par module ou par site : plus sûr mais plus long. Le bon choix dépend de votre taille, de vos ressources et de votre tolérance au risque ; précisez votre préférence dans le cahier des charges pour que les intégrateurs vous conseillent.
